河北冬奥时间︱以最佳状态投入冬残奥会供电保障工作中

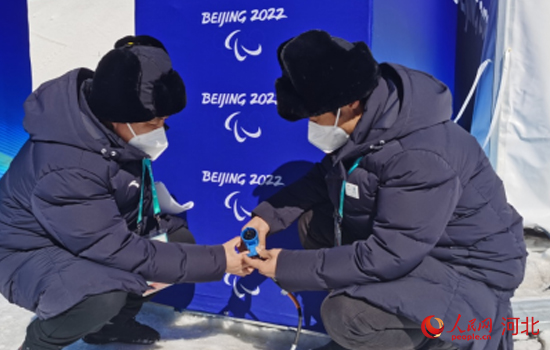

2月28日,国家冬季两项中心电力保障团队在冬奥转换期开展设备测温巡视确保冬残奥会电力供应安全稳定。 庞晨光摄
人民网石家庄3月3日电 “天气变暖,要特别关注融雪融冰情况,强化设备隐患排查治理”。3月3日,国网冀北电力现场分指挥部通过冬奥供电保障指挥平台,实时指挥各场馆供电保障团队冬奥会向冬残奥会转换期间的工作开展情况。
冬残奥会开幕在即,截至目前,国网冀北电力相关电力保障工作已全面就绪,13550名保电人员、2966台车辆在进京输电大通道和冬残奥会场馆各保电现场严阵以待,47台应急电源车时刻待命,冬奥电力保障总指挥部、现场分指挥部、张家口分指挥部、主网指挥部及各场馆供电保障团队“1+3+N”供电保障体系24小时高效运转,全力以赴确保电力供应万无一失。

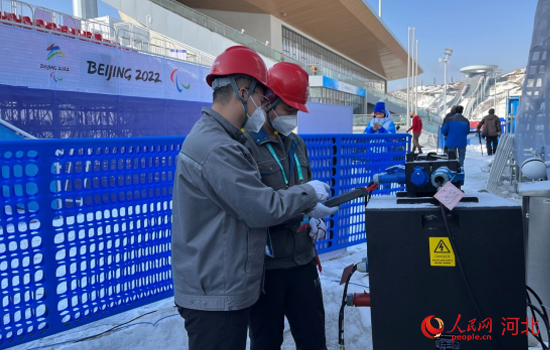

张家口颁奖广场电力保障团队在冬奥转换期开展巡视检查工作,确保颁奖广场电力可靠供应。 李瑞斌摄
确保设备“零缺陷”进入保电期
自冬奥会闭幕后,国网冀北电力迅速进入转场工作,冬奥电力保障现场分指挥部实时监测各保障组在冬残奥会转换期工作开展情况,确保所有设备“零缺陷”进入保电期。
在冬残奥会闭幕之前,各供电场馆原则上不安排供电设施的移出工作,只作低压停电处理,确需移出的需严格按审批流程办理。按4类场馆分别制定策略,重点完成云顶滑雪公园等场馆冬残奥会临电新增和适应性调整,增加低压配电箱36台、电缆约3千米,配置总容量60千伏安的UPS,调整移位2台ATS。做好电网和设备的综合检测和调试工作,特别是做好继电保护定值的重新整定配合工作。针对冬残奥会期间场馆白天将出现零上气温的情况,重点防范电气设备的雪融水危害和剩余电流保护(RCD)运行管理问题。
为进一步加快转换衔接步伐,国网冀北电力积极与张家口住建局隧道维护单位沟通联系,严防冬残奥会期间天气转暖后积雪融化导致的隧道渗水,并及时督促相关单位提前完成隧道的巡视堵漏工作。同时,国网冀北电力还积极组织各团队开展冬残奥会保障相关专业培训,为保电实战持续充电。

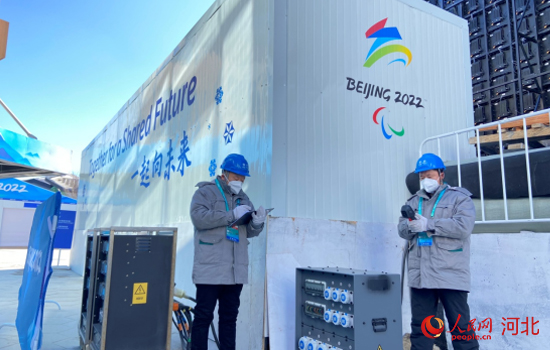

云顶滑雪公园电力保障团队全力开展转场工作。 王续摄
全力满足场馆转换用电需求
“我们要根据运动员比赛场地的要求,及时调整场地电力设施布置和电源接引方案。”3月2日,国家冬季两项中心场馆电力保障团队技术楼保障组组长张铮和保障队员杨涛在靶场区残奥专用靶位前,检查电源接引情况。张铮说,他们现在实行日汇报、日协调机制,因为调整内容较多,保电团队要加班加点逐一落实,全力满足比赛需要。
据了解,国家冬季两项中心在北京冬残奥会期间将承办残奥越野滑雪和残奥冬季两项两个大项的比赛,场馆要启用新增轮椅假肢维修间、轮椅存放间、坐姿运动员更衣室等功能用房。每个房间根据不同的功能提供的电源功率也不一样,保障团队要通过反复计算统计用电负荷,不断优化各房间供电方案,使房间用电需求和开关负荷承受能力达到完美平衡。
3月3日,云顶滑雪公园电力保障团队完成了雪道改造和空间功能改变供电保障任务。云顶滑雪公园场馆在冬奥会结束后,将冬奥期间的障碍追逐赛道和一条训练雪道改造为冬残奥会障碍追逐和坡面回转赛道,并且还要新增假肢维修室等临时设施。供电保障队员不仅要对电力设备进行改造满足新的赛事供电需求,还要根据现场情况进行EOC系统图的绘制、数据上传等工作,供电保障队员昼夜奋战,确保工作精细到位。
为冬残奥会提供无障碍服务
连日来,国网冀北电力针对各场馆的无障碍设施要求,进行相应的供电保障服务。
北京冬残奥会张家口赛区颁奖广场供电公司保障团队,针对冬残奥会对场馆无障碍设施高标准、严要求的特点,对部分橡胶马道进行无障碍改造,将坡度比改造为1:20,方便残疾人运动员进出场馆。
颁奖广场保障团队主动对接各业务领域,统计冬残奥会期间用电负荷变化情况,对不继续使用的设备及时拆除。据悉,冬残奥会期间张家口颁奖广场将运行7天,举行44场颁奖仪式。
从2月23日开始,冬残奥村电力保障团队利用转换期重点注意天气转暖后积雪融化情况,制定融水巡视方案,综合区保障人员加大每日巡视检查力度,防止积雪融化引发设备短路。他们每隔2小时,对村内50台变压器、9座10千伏配电室、12台箱变、3000多个低压分支箱进行一次测温和局放巡视。同时,积极对接VNI场馆基础设施建设领域,了解加装残奥会所需设备用电情况,给予积极配合支持。
制服和注册分中心电力保障团队一直在为场馆的制证工作的电力供应保驾护航。保障团队依托EOC智慧管控系统,增强对场馆负荷的预测分析,加强对重点电缆的测温巡视,全天候监控设备电流、电压等信息,增派重点保障区域全天候值守人员,并在重点区域配置UPS电源,确保场馆制证期间的电力平稳可靠。(金雍奥、赵淑伟)
