杭绍甬高速杭绍段项目首条500kV高压线迁改工作启动

发布时间:2022-03-13 13:40:00来源: 人民网-浙江频道

  3月9日13时,500kV萧兰萧亭高压线路正式拉闸停电。这标志着浙江省交通集团杭绍甬高速杭绍段项目首条500kV高压线迁改工作正式启动。

  迁改施工现场,经过施工人员的紧张作业,一座座铁塔拔地而起。现场负责人介绍,500kV萧兰萧亭高压线横跨杭州萧山和绍兴柯桥两个地区,共有两段需要迁改,需完成6基铁塔组立、架线以及6基老塔拆除工作。

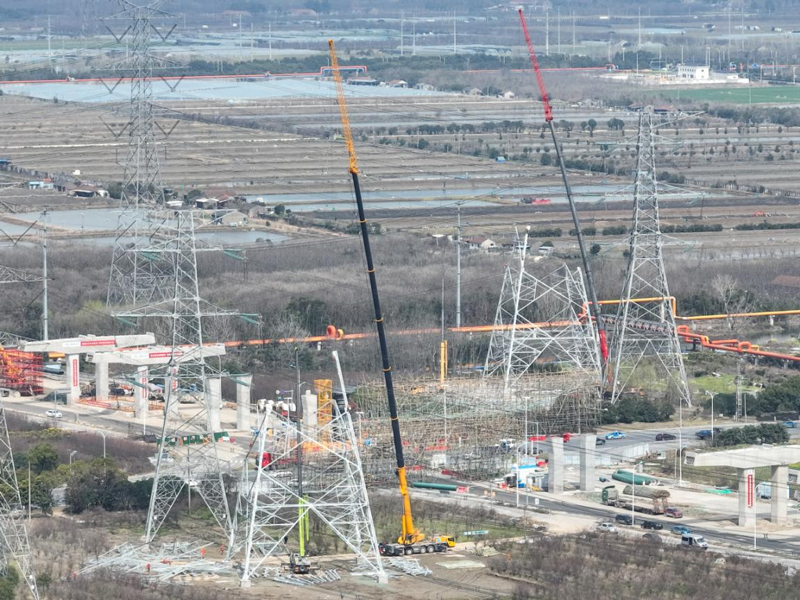

施工现场图。贾鑫超摄

  为确保项目能够顺利进场施工,完成政策处理工作是前置条件,房屋拆迁、管线迁改是重要环节。据悉,杭绍甬高速杭绍段项目全线需迁改的35kV以上高压线达28处,房屋拆迁514处;涉及电力、燃气、通讯、给排水、国防光缆等管线迁改421处,管线数量多、施工环境复杂。其中,500kV超高压电力迁改有4处,萧兰萧亭线超高压电力线便是一块“硬骨头”。由于500kV高压线的停电计划是由华东电网统一安排,不仅时间紧迫,而且存在电压等级高、停电影响大、技术方案难、施工周期长、实施任务重、需协调单位多等问题,能否顺利迁改成为制约项目顺利推进的瓶颈。

  为圆满完成迁改任务,确保马鞍2号桥正常施工,项目指挥部与参建单位克服工期紧、征地难、施工难度大、疫情防控形势严峻等困难,在供电公司和当地政府的大力支持下,统筹谋划,制定周密详细的迁改施工方案。最终,在各方的共同努力下,成功争取到停电施工窗口期。

  相关负责人表示,此次杭绍甬高速杭绍段项目首条500kV高压线的迁改,是全线管线迁改的一个重大突破,标志着项目全线首条、等级最高的500kV高压线迁改施工正式拉开序幕,为顺利实现项目如期通车目标奠定了坚实基础。(刘亦荐、贾鑫超、祝金峰、汪璐瑶)
