跨江放线 阿里联网工程两次跨越雅鲁藏布江

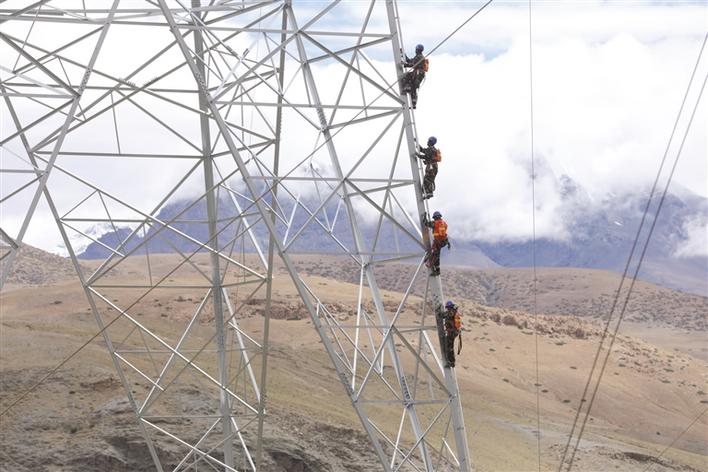

上塔作业。赵清鹏 摄
6月18日晚8时许,随着国网湖北送变电公司阿里与藏中电网联网工程(以下简称阿里联网工程)线路工程包3标段现场工作负责人向日喀则市供电公司报告作业终结情况,标志着该标段跨越施工圆满完成。据悉,这是阿里联网工程涉及跨越雅鲁藏布江作业的3个标段中,首个完成跨江导线展放的标段。6月24日,在萨嘎县阿里联网工程线路工程包9标段施工现场,阿里联网工程再次完成跨江导线展放。
据了解,由国网湖北送变电工程有限公司承建的包3标段起于日喀则市拉孜县热萨乡,止于拉孜县查务乡。该段工程线路主要沿雅江河谷走线,在拉孜县北侧避开国家级黑颈鹤保护区。沿线多分布高寒草地、荒地,生态环境脆弱,为工程建设带来了很大难度。
6月14日,在查务乡雅江畔,包3标段进入跨越施工放线阶段。在接下来的5天,项目部完成了27基铁塔共计13.8公里导地线展放等施工任务。此次施工不仅跨越318国道和219国道,还要6次跨越3条110千伏输电线路。这些线路涉及拉孜、定日、萨嘎、昂仁、定结5个县的用电,跨越期间需要停电作业,5天内倘若不能完成施工任务,将影响5个县的用电。
为尽量减少施工对当地用电的影响,项目部作业人员早上6点出门,晚上近10点才收工。在所有参建人员的共同努力下,6月18日下午5时,雅江上空架设好的两条崭新导线在空中泛着银光,微风轻拂,导线如银色巨龙在蓝天碧水间舞动,它们是西藏电力建设成就的见证者,也是西藏各族人民的“幸福线”“光明线”。
6月24日,在中国安能第二工程局承建的西藏萨嘎县阿里联网工程线路工程包9标段施工现场,牵引绳通过连接走板,带着两根银白色的导线由江边的142号铁塔向江对岸的143号铁塔平稳前进,A相导线成功跨越500多米宽的雅鲁藏布江。
工程穿越高寒荒漠、高原草甸、高寒灌丛等不同生态系统,绿色施工要求高。这是阿里联网工程第2次跨越雅鲁藏布江,也是施工难度非常大的一次重要跨越。
阿里联网工程将于7月底完成所有塔基放线工作,8月中旬开始调试,2020年底建设完成。届时将彻底结束阿里地区孤网运行的历史,形成西藏统一电网,工程沿线普兰、改则、措勤、吉隆等7县将纳入主电网覆盖范围,改善和解决38万农牧民群众的用电问题。
版权声明:凡注明“来源:中国西藏网”或“中国西藏网文”的所有作品,版权归高原(北京)文化传播有限公司。任何媒体转载、摘编、引用,须注明来源中国西藏网和署著作者名,否则将追究相关法律责任。
-
“三区三州”电网工程带动群众脱贫 立“杆”见影暖民心
沿着澜沧江畔,随着蜿蜒曲折的小路,在昌都市察雅县卡贡乡的东南方,风景秀丽的金多村映入眼帘,村民曲尼拉珍怀抱女儿在屋顶上眺望着远方。[详细] -
西藏首家县级电网企业实现国网直管
6月17日,西藏县级电网企业全面实行“直管”暨拉孜县供电有限公司国有产权整体无偿划转协议签订仪式举行。[详细] -
只为决战决胜脱贫攻坚
“带领全县各族人民群众一道迈入全面小康社会,小康路上不漏一户、不落一人”是边坝县委、县政府对全县4万多名干部群众立下的铮铮誓言。[详细]
