西藏首个全过程数字化建模大型水电站迎来新进展
“这座大坝有两个特点,它拥有世界海拔最高的碾压混凝土大坝,还拥有世界垂直提升高度最高的鱼道。目前大坝混凝土浇筑完成了三分之二的工程量。”华电西藏能源有限公司大古水电分公司总经理助理兼工程管理部主任蒋理31日接受中新社记者采访时说。

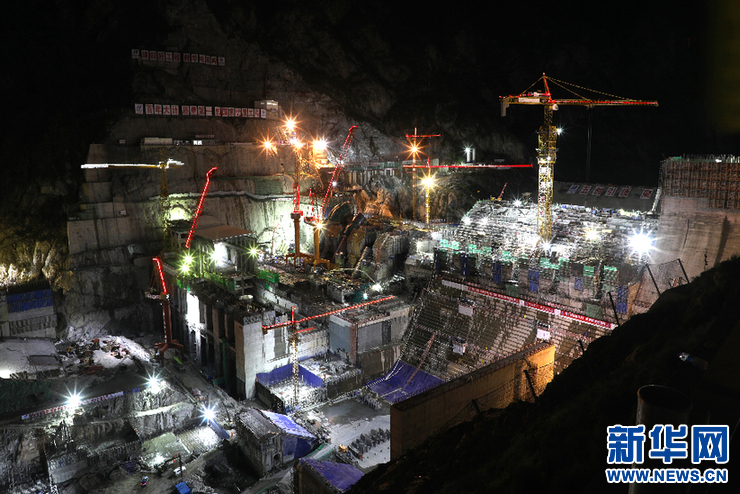

截至目前,大古水电站主体工程累计完成混凝土浇筑140.5万立方米,完成大坝混凝土总浇筑量的三分之二,占设计工程量的73.9%,大坝主体初具规模。
蒋理介绍,大古水电站位于山南市,是西藏在建大坝坝体最高、发电水头和装机规模最大的水电工程,也是首个全过程采用数字化建模的大型水电项目,还是西藏“十二五”期间规划建设装机规模最大的内需水电项目,2014年3月“三通一平”施工准备工程开工,2016年12月大江截流,主体工程开工建设。
大古水电站高度重视生态保护工作,投资2.1亿元人民币建设了长达3.4公里、提升高度80米的全鱼道,为鱼类洄游架起了高原天路。
据了解,大古水电站总装机容量为66万千瓦,安装4台单机容量16.5万千瓦的混流式水轮发电机组。电站建成后,年平均发电量可达32.05多亿千瓦时。
大古水电站的大坝主体工程共分为17个坝段施工,混凝土浇筑总量为160万立方米。目前,大坝左岸挡水坝段已顺利浇筑到顶,预计2020年底将实现大坝全线封顶,2021年首台机组投产发电,2022年竣工。
