寒风化绿电 那曲冬更暖——西藏那曲风电全容量投产

发布时间:2024-01-05 15:49:00来源: 人民日报

  深冬寒月,藏北草原上传来喜讯——2024年1月1日,那曲色尼区欧玛亭嘎100兆瓦风电项目全容量并网发电,那曲人民冬季再也不会缺电了。

  25台风机修长的叶片转动起来,将这片荒凉的土地上,千万年只带来严寒的凛冽狂风,转化为清洁的电能,为藏北草原的人们带来温暖。

  该项目是西藏自治区解决那曲冬季缺电问题的重点民生工程,设计年发电量约2亿千瓦时,投产后预计每年可节约标煤约6万吨,减少二氧化碳排放量约16万吨。这也是西藏首个100兆瓦级风电项目,是全球4500米以上超高海拔地区已建成投产规模最大的风电项目,对于推动高海拔风机研发应用和加快西藏新能源开发具有重要示范作用,对那曲市改善能源结构、提升供电保障能力也具有重要意义。

  主动担当勇开局

  与全国其他地区相比,西藏电力工业发展相对滞后,缺电问题一度十分突出。长期以来,国家能源集团积极开展电力援藏,支付援藏资金2.31亿元用于无电地区电力项目建设;主动承担“金太阳”工程,解决了17万户、70多万无电地区人口用电问题;完成能源项目投资40多亿元,建成投产尼洋河多布水电站和一系列新能源项目。

  虽然近年来电力装机快速增长,但以清洁能源为主的西藏,水电占了一半,到了冬季枯水期依然会出现电力供应短缺,对不少那曲人来说,冬季用电取暖还是很奢侈的事情。2022年6月,国家能源集团西藏公司主要领导前往那曲,主动提出承担那曲风电项目开发的意愿,帮助解决那曲冬季缺电问题。

  “我们将继续大力支持国家能源在那曲清洁能源开发工作,全力加强组织领导和协同配合,共同加快推进重点项目建设。”那曲市委书记庄劲松说道。

  有了那曲市的支持,西藏公司立即组建那曲风电专班,大家不畏高反、不辞辛劳冲锋上阵。与自治区能源局对接风电开发规模,与那曲市对接风场“三区三线”,与电网公司对接消纳和接入规划,与龙源那曲高海拔试验风电场对接测风和运行数据,与技术咨询单位对接风资源评估……短短十天便组织完成了高原机型初选、风资源预评、风场工程匡算等技术准备,按照源网荷储一体化思路,选定了风电场址。

  “那曲风电项目是重点民生工程,只能成功、不能失败。”2023年1月2日元旦假日期间,西藏公司党委书记、董事长熊兴勤在密集拜访自治区相关领导后,马不停蹄赶赴那曲,与那曲市共商项目推进事宜,并向西藏公司全体干部职工传递出开局即冲刺、开战即决战的强烈信号。

  2月17日,那曲市发改委向自治区发改委报送同意那曲风电项目核准的初审意见。

  2月27日,项目正式通过自治区发改委核准备案。

  百折不挠战逆境

  2023年,那曲风电项目要实现“当年开工、当年投产”,面临着难以想象的困难挑战。

  项目所在地10月至次年4月是强风、冰雪、冻土期,不具备施工条件,可利用施工期非常短。“前期进场急、基础浇筑难、施工吊装险、并网任务重。”那曲风电项目公司总经理李志龙这样总结项目建设过程。

  项目核准后、开工前最紧急的,就是临时用地问题。那曲分公司职工从五湖四海来到平均海拔4650米的风电场,很多人一落地就出现严重的高原反应,从小在日喀则长大的旦增顿珠也不例外,但他带头走访村民、村干部,一家一家做工作,凭着牦牛般的韧劲,顺利取得项目临时用地批文,确保了项目4月份顺利开工。

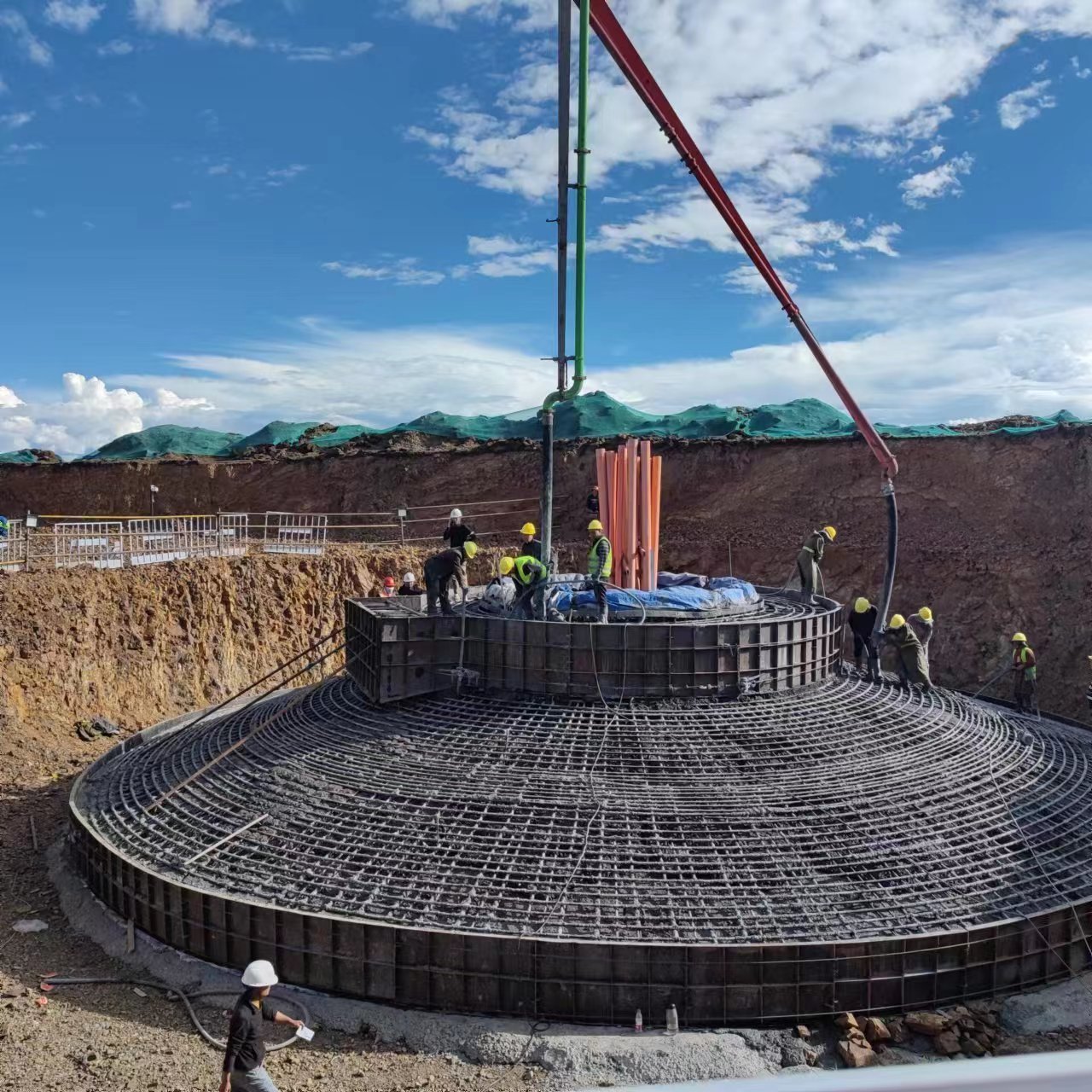

微信图片_20230731085938.jpg?x-oss-process=style/w10

  急事刚刚解决,难事接踵而至。低温下混凝土浇筑容易出现断层、冷缝等质量事故,那曲分公司副总经理胡建生就带领团队积极开展试验,每天坚守现场观察并和施工方讨论解决方案,最终掌握了混凝土浇筑合理配比和时间,并提出了覆盖塑料薄膜和棉被等方法,保证了浇筑质量。5月24日,首台风机基础浇筑完成,9月5日,25台风机基础浇筑全部完成。

  在风机吊装期间,恶劣的天气是施工面临的最大风险。8月24日清晨5点,9号机位风机正在吊装,当机舱吊到高度70米时,风雨突至并伴随蚕豆般大小的冰雹,风机叶片在空中不受控制地晃动起来,“快!快!快!大家穿上雨衣赶紧拉住机舱牵引绳,先把叶片稳住!”那曲分公司工程建设部负责人田江伟临危不乱紧急指挥。大风刮起尘土直往脸上身上灌,冰雹打在头上隔着雨衣都痛,大家死死拉住牵引绳,全力保证设备安全。这场风暴来得快去得也快,虽然大家全身湿透,但好在一切无碍,吊装工作继续顺利进行。7月6日,首台风机吊装完成,10月28日,25台风机全部吊装完成。

  风机建设完成后,并网成为最重大的任务。因项目送出工程涉及35千伏青藏铁路专线,需要铁路间断停运配合,事关重大、程序复杂,工程各相关方上演了一场跨越千里的大合作,修改完善施工方案,奔袭拉萨、西宁两地办理手续,经历两轮二十多道严格审核程序和1场技术评审会,从开始协调到完成计划批复总共22天,创造了西藏涉铁工程方案审查和计划审批最快记录。

  12月12日,那曲风电项目送出工程全线贯通,项目建设闯过了最后一道大关。12月18日,项目首批风机并网发电。2024年1月1日,项目全容量并网发电,那曲冬季缺电的历史一去不复返,那曲人民冬季用电取暖再也不是奢侈的事情。

  历尽千辛写传奇

  一年的精诚协作、一年的艰苦奋战,一个个完工的节点,一次次刷新的进度条,是风电“战士们”爬冰卧雪的艰辛、连夜鏖战的不眠、辗转奔波的劳累……

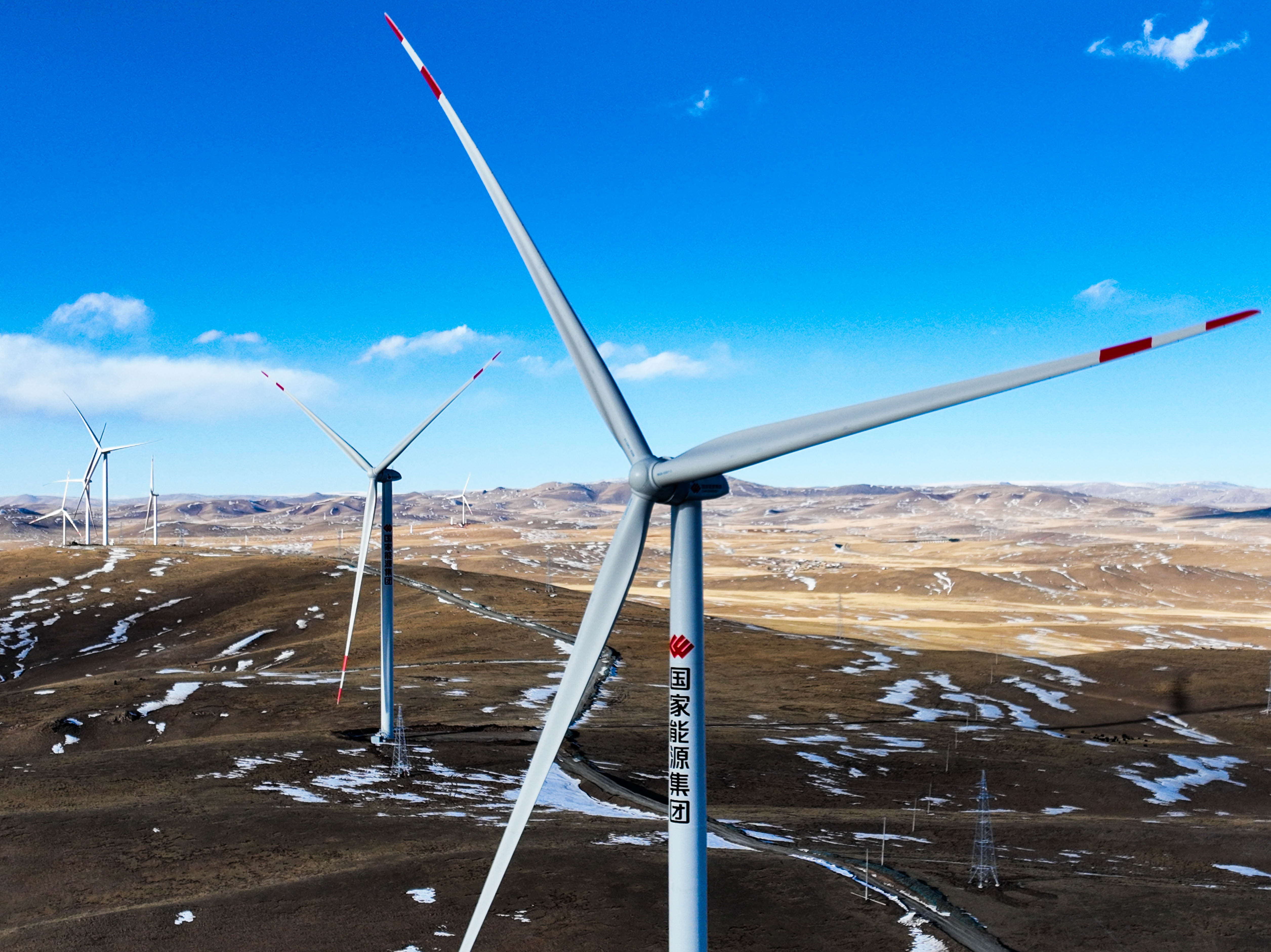

图为那曲风电现场 (7).JPG

  那曲风电项目工程建设管理团队充分体现了海拔高站位更高、境界更高、追求更高,体现了缺氧不缺精神、不缺情怀、不缺斗志,体现了氧气稀薄纪律规矩意识不能淡薄、战斗力执行力凝聚力不能弱薄、发展成果贡献不能微薄。国家能源集团西藏公司将之概括为“三更高三不缺三不能”精神,这是项目建设带来的宝贵精神财富,并将在以后的清洁能源开发中大力发扬。

  该项目开发建设,创造了三项第一——即西藏2023年第一个核准备案、第一个开工建设的新能源项目,西藏第一个100兆瓦级风电项目;三项最快——即施工总承包工程招标创造西藏公司最快招标记录,用地手续办理创造西藏新能源项目最快记录,施工速度创造西藏风电项目最快记录;三项最大——即全球超高海拔地区已建成单机容量最大、装机规模最大的风电项目,西藏已核准且全面开工建设的规模最大的风电项目,西藏一次性投产规模最大的风电项目。项目积累的丰富工程管理、施工技术和沟通协调经验,也为后续项目开发探索了道路。

  该公司还以科技创新助力工程建设“速质”双赢。依托本项目完成的《超高海拔高性能纤维混凝土研究与应用》纳入西藏自然科学基金,《超高海拔恶劣环境风电基础设施高强韧、长寿命混凝土精细设计制备新方法与机理》正在申报国家自然科学基金区域创新发展联合基金2024年度(西藏)项目,《一种混凝土质量检测装置》《一种风电叶片检测装置》两项专利已获得国家知识产权受理。

  项目建设过程中,吸纳当地劳动力约200人,支付本地人工薪资以及使用本地机械、建材约5000万元,让不少老百姓有了一笔不错的收入。

  “看着一台台风机建起来,这是今年最开心的事情了,冬天再也不用紧着烧牛粪取暖。”那曲市民塔培开心地说道。

  荣誉属于过去,奋斗创造未来。那曲风电项目打头阵,那曲风电二期项目已在规划中,忠玉、亚龙、朗采、夏曲等重点水电项目有序推进,易贡藏布清洁能源基地的宏伟蓝图正徐徐展开。国家能源集团在藏干部职工正追风逐日、激流勇进,用不懈奋斗谱写雪域清洁能源发展新篇章。(人民日报:琼达卓嘎 通讯员:林永秋)
