中国西藏网 > 新闻 > 原创

世界海拔最高的500千伏输电铁塔在西藏完成组立

发布时间:2020-05-02 20:26:00来源: 中国西藏网

  中国西藏网讯 5月2日,在海拔5357米的西藏自治区日喀则市拉孜县与定日县交界处的嘉措拉山上,阿里与藏中电网联网工程(以下简称:阿里联网工程)4R053号世界最高500千伏输电铁塔成功组立,再次刷新了中国在世界超高压电网建设领域的新纪录。


图为阿里联网工程4R053号世界最高500千伏输电铁塔成功组立 摄影:赵清鹏

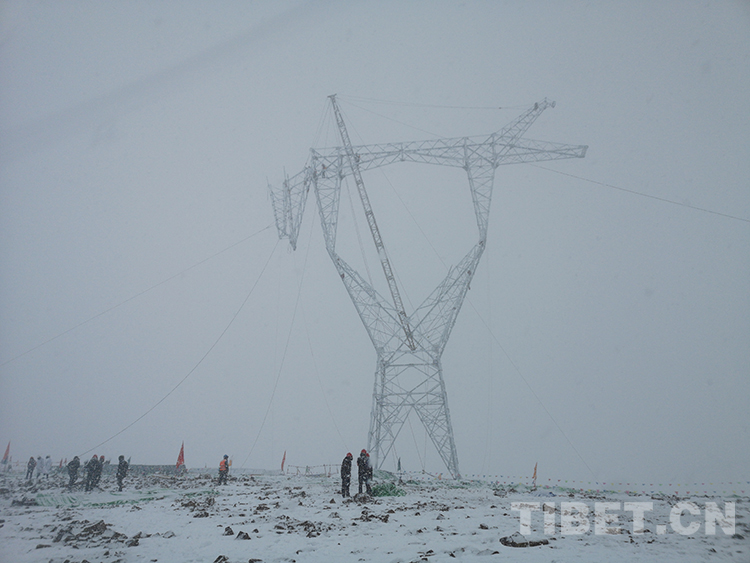

图为阿里联网工程4R053号世界最高500千伏输电铁塔正在组立 摄影:赵清鹏

  据悉,此次组立的世界海拔最高500千伏铁塔属阿里联网工程第4标段。该塔位从基础开挖到组塔完成历时50多天,塔材等现场物资采取马帮运输方式,组塔过程采用人工抱杆组立方式。该塔位周边还有连续66基输电铁塔均处于海拔5000米以上。

  恶劣的自然环境,坚硬的岩石基础,施工现场最大风力可达10级以上,施工最低温度零下20多度,空气含氧稀薄,高原反应剧烈、人工降效严重,这是阿里联网工程全线建设难度最大的区域之一,也是制约和影响工程建设顺利推进的关键点。

  阿里联网工程开工建设以来,国网西藏电力有限公司全力克服高寒缺氧等不利因素影响,持续加强工程建设组织领导和科学管控,确保工程有序高效推进。截至目前,全线共有参建人员上万名,工程整体形象进度过半,主设备陆续进场,铁塔组立累计完成1800多基,正在有序转入导线展放阶段。

  据悉,阿里联网工程是国家电网有限公司继青藏联网工程、川藏联网工程和藏中联网工程之后,建设的第四个突破生命禁区、挑战生存极限的高海拔电网工程。工程施工组织难度大,线路全长1689公里,起于西藏自治区日喀则市,止于阿里地区噶尔县。平均海拔4572米,3次跨越雅鲁藏布江,翻越5000米以上的孔唐拉姆山、马攸木拉山,沼泽地,部分区段为长距离无人少人区,人迹罕至。工程穿越高寒荒漠、高原草甸、高寒灌丛等不同生态系统,绿色施工要求高。

  为确保施工人员能在恶劣的环境下“上得去、站得稳、干得好”,工程组建了组织、医疗、安全、工程技术、物资供应、后勤等十大保障体系。特别是在后勤和医疗保障方面,建立了预制舱式的标准化项目部,聘请专业团队提供坚强服务保障,建立了全线三级医疗体系和23个医疗站,同时借助地方医疗资源力量开辟了医疗保障绿色通道,形成了2小时医疗保障覆盖圈。

  据了解,阿里联网工程计划明年上半年投运,届时将彻底结束阿里电网孤网运行历史,使西藏仲巴、萨嘎、吉隆、聂拉木、普兰、改则和措勤等7个县用上大网电,解决和改善沿线近38万农牧民的安全可靠用电问题。(中国西藏网 记者/王媛媛 通讯员/索朗多吉、李东淮)

(责编: 于超)
