金沙江上游苏洼龙水电站又一台机组投产发电

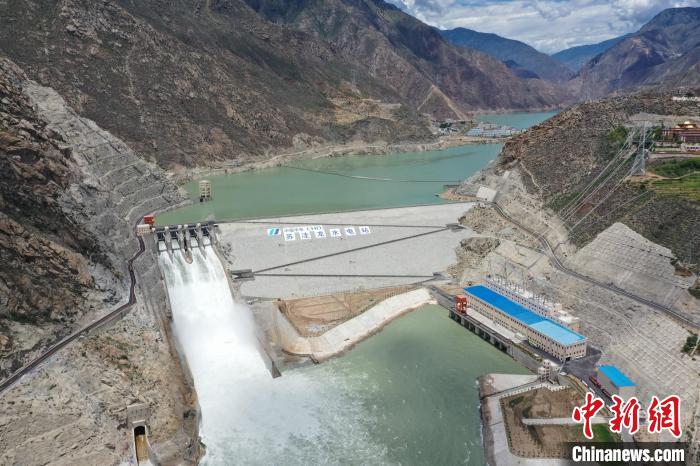

金沙江上游苏洼龙水电站。华电金沙江上游水电开发有限公司 供图
据华电金沙江上游水电开发有限公司(以下简称“华电金上公司”)消息,8月25日下午2时,金沙江上游苏洼龙水电站3号机组正式完成72小时试运行,正式投产发电。
苏洼龙水电站位于西藏自治区芒康县和四川省甘孜藏族自治州巴塘县境内的金沙江干流上,由华电金上公司开发建设和管理,是金沙江上游清洁能源基地首个开工建设的项目、国家“西电东送”接续基地的先导工程、“十四五”清洁能源重点工程。

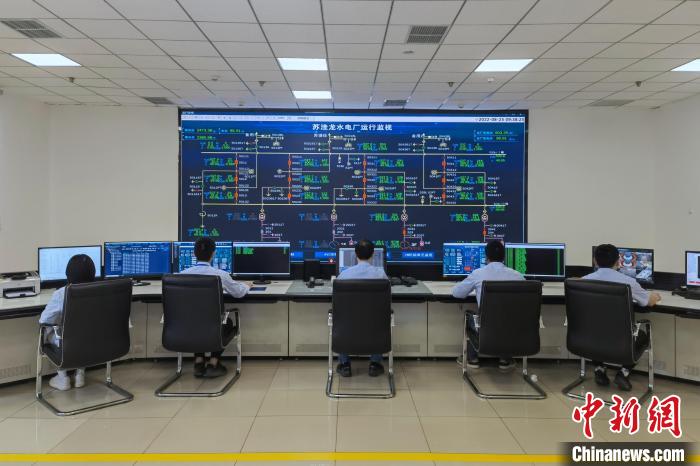

水电站的中控室。华电金沙江上游水电开发有限公司 供图
8月中旬以来,苏洼龙水电站入库流量超1000立方米/秒,完全满足两台机组发电需要。为了电力保供,华电金上公司安排工作组现场驻点指导,技术人员连日奋战在设备调试现场。8月15日,苏洼龙电站3号机组完成并网调试准备工作。
8月16日,机组启动并网调试。主变冲击合闸成功、机组带负荷成功、甩负荷试验成功……随着3号机组并网试验全部圆满高效完成、各项试验结果全部正常,8月22日,3号机组正式进入72小时试运行。截至8月25日,调试和试运期间累计向四川输送电量2730万千瓦时。
“目前,全国电力供需矛盾突出,我们必须抓好投产机组运行维护,在保证安全质量的前提下加快后续机组安装调试,尽最大可能早发电、多发电,全力助力打赢迎峰度夏电力保供攻坚战。”华电金上公司党委书记、董事长胡贵良表示。

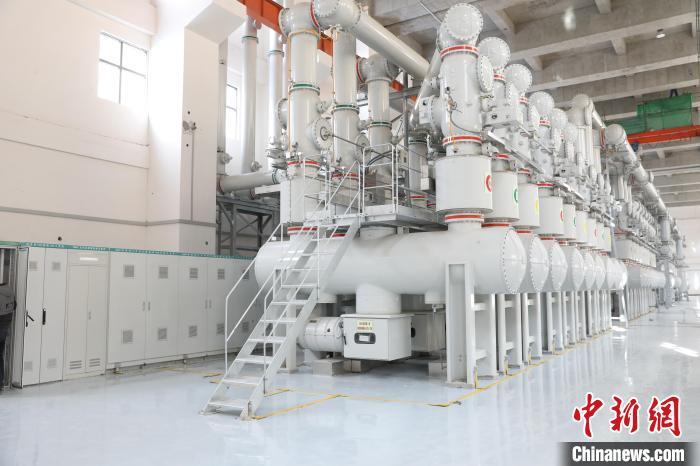

水电站厂房内景。华电金沙江上游水电开发有限公司 供图
据介绍,苏洼龙水电站共安装4台30万千瓦机组,首台机组已于7月19日投产发电。前两台30万千瓦机组满负荷运行下,每天可产生1440万千瓦时的清洁可靠电力,可满足300万户家庭或1000栋大型写字楼的用电需求。
据了解,金沙江上游清洁能源基地是国家“十四五”重点建设的九大清洁能源基地之一,规划总装机容量近6000万千瓦。预计到“十四五”末,基地投产装机容量将达800万千瓦,年均发电量超200亿千瓦时,将成为保证能源安全、建设新型电力系统和实现双碳目标的重要力量。
版权声明:凡注明“来源:中国西藏网”或“中国西藏网文”的所有作品,版权归高原(北京)文化传播有限公司。任何媒体转载、摘编、引用,须注明来源中国西藏网和署著作者名,否则将追究相关法律责任。
-
双江口水电站泄洪系统主隧洞开挖完成
8月12日,由国家能源集团大渡河公司投资开发、中国铁建大桥局集团施工的超大断面泄水隧洞——双江口水电站泄洪系统洞式溢洪道洞身段开挖完成。[详细] -
金沙江上游首座水电站——苏洼龙水电站投产发电
7月19日19时,金沙江上游首座水电站——苏洼龙水电站首台机组正式投产发电,标志着金沙江上游川藏段创建国家级大型风光水储示范基地取得实质性进展。 [详细] -
金沙江上游苏洼龙水电站首台机组进入72小时试运行
据华电金沙江上游水电开发有限公司消息,金沙江上游苏洼龙水电站首台机组16日晚正式进入72小时试运行,标志着电站进入正式投产发电的冲刺阶段。 [详细]
