中国西藏网 > 新闻 > 涉藏动态

“电力天路”青藏联网工程完成2023年度检修 设备恢复供电

发布时间:2023-06-16 14:27:00来源: 中国新闻网

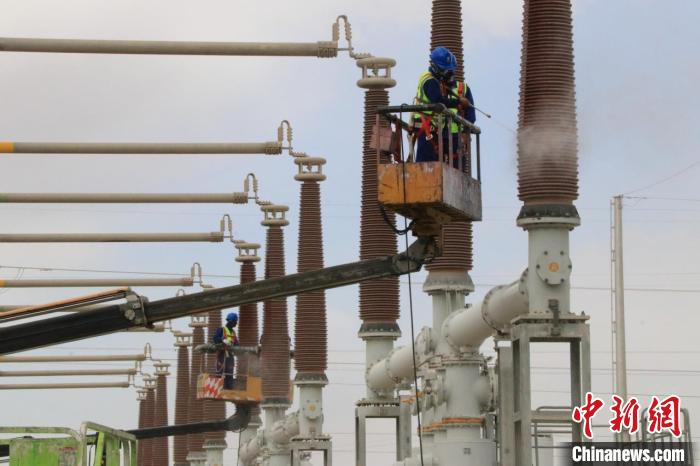

图为检修人员开展设备清洗工作。董庆芳 摄

  据国网青海超高压公司15日消息,日前,被誉为“电力天路”的青藏联网工程历时15天完成2023年度检修,设备恢复供电,一切正常。

  柴达木换流站是青藏联网工作直流系统的起点,一站紧密连接着青海、西藏、新疆三省区,承担着国内西北、西南电网清洁能源交换和西藏电网平衡的重任。自5月28日起,柴达木换流站迎来了第12次年度大型综合检修工作,专业人员对站内设备进行全方位“体检诊疗”。

  根据安排,柴达木换流站本次年度检修需要完成常规检修项目632项,特殊检修项目2项,消缺项目11项,隐患治理1项,反措执行1项,大修项目1项。面对紧张的工期和复杂的作业,国网青海超高压公司提前多次勘查现场,制定有针对性安全措施,严格施工方案审批,保障作业人员人身安全。

  柴达木换流站288个换流阀塔阳极电抗器参数测试是每年年检中必做的试验检测项目,需将阳极电抗器连接的螺丝拆除后才能开展参数测试,费时又费力。本次年检中,该公司在不拆除阳极电抗器与其他设备连接的螺丝情况下,首次使用一种新设备——电感电源装置,开展电抗器参数测试工作,省时又省力,安全高效推进年检工作。

  此外,该公司总结历次检修经验的基础上,进一步优化设备检修工序、工艺,编制了关键工序卡和计划管控表,详细记录每道工序的实施时间、验收记录和风险预控措施,确保各项工序穿插安排、无缝衔接,不仅保障了施工安全,也提升了检修工作效率。

  本次柴达木换流站高空作业多、安全措施布置复杂。该公司采用“网格化+单元化”的方式管控作业,对特种作业车、机具等进行区域模块化管理,保障无相关人员进入作业区域及作业人员不扩大作业范围。

  本次年检完成后,柴达木换流站直流输变电设备健康水平全面提高,进一步提升了青藏联网工程直流系统安全运行水平和青海电网供电可靠性,以最佳状态为青海、西藏、新疆地区夏日安全用电、可靠用电、绿色用电提供保障。

(责编:于超)

版权声明:凡注明“来源:中国西藏网”或“中国西藏网文”的所有作品,版权归高原(北京)文化传播有限公司。任何媒体转载、摘编、引用,须注明来源中国西藏网和署著作者名,否则将追究相关法律责任。
