玛尔挡水电站:抢抓施工黄金期项目建设“加速跑”

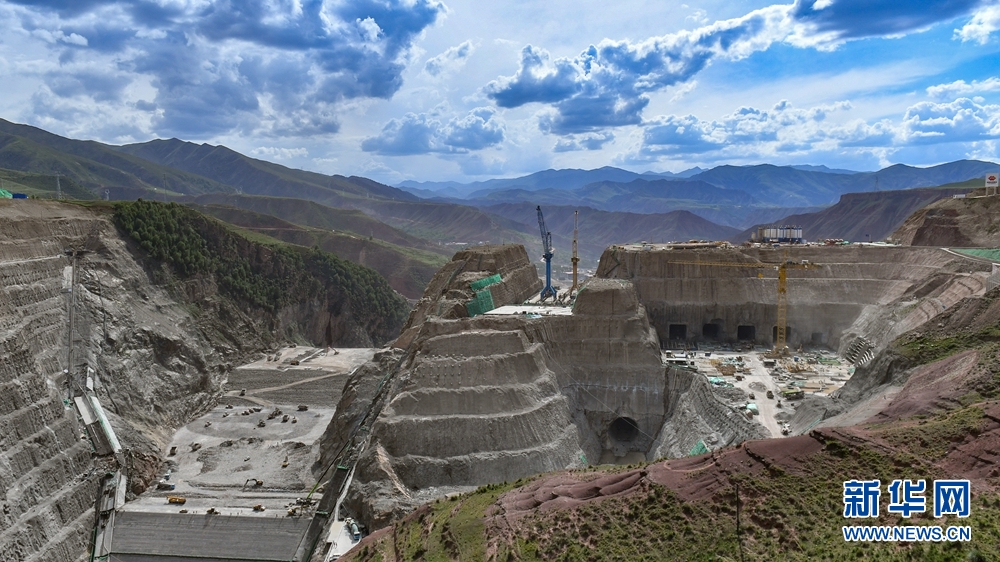

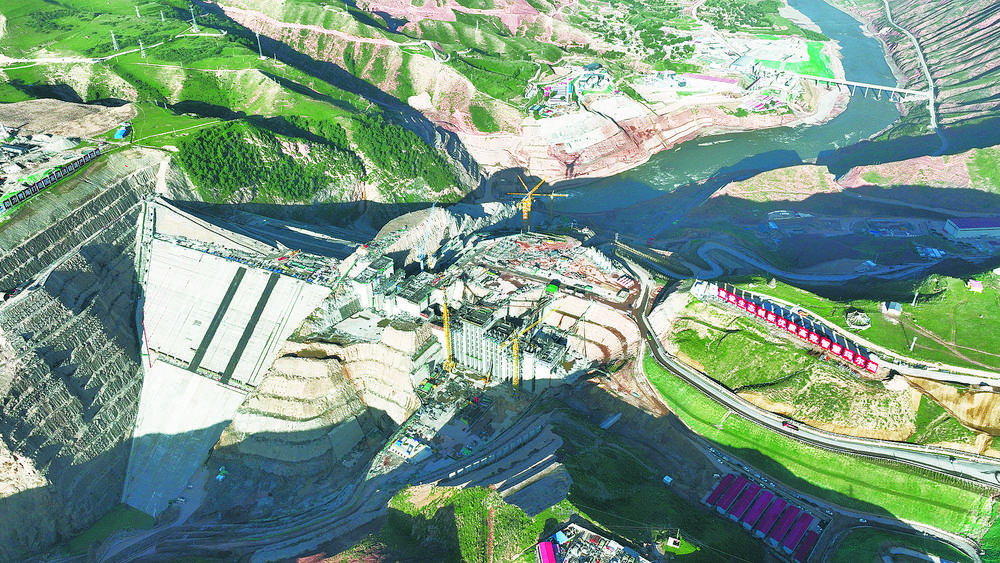

玛尔挡水电站项目建设现场。国家能源集团青海玛尔挡水电站供图
“今年是玛尔挡水电站抢抓机遇、赶超进度、冲刺下闸蓄水目标的关键之年,我们将紧盯关键部位和关键环节,全力以赴促安全、抓进度、保质量,打好项目建设‘组合拳’,推动项目加快建设、早见成效,确保今年10月底下闸蓄水的目标实现及2024年3月首台机组投产发电。”国家能源集团青海玛尔挡水电站基建建管中心主任王海涛说。
7月10日,记者从国家能源集团青海玛尔挡水电站获悉,截至目前,大坝一期面板已完成混凝土浇筑,大坝二期面板预计八月底浇筑完成;首台机定子已吊装就位,定子磁化试验准备工作已完成,导水机构预装工作准备中。电站将于2024年3月底首台机组投产发电,2024年底全部机组投产发电,投产发电后,多年平均发电量73.04亿千瓦时,对青海清洁能源示范省建设将起到重要助推作用。
据了解,玛尔挡水电站是国家和青海省“十四五”重点能源项目,电站总装机容量232万千瓦,由4台单机容量为55万千瓦和1台单机容量为12万千瓦的水轮发电机组成,是黄河流域在建海拔最高、装机最大的水电站,也是国家实施西电东送骨干电源点。电站建成后,每年可节约标准煤约256万吨,减少排放二氧化碳约816万吨,减少二氧化硫排放量约3.04万吨,将为青海省及东部地区提供源源不断的清洁能源。
今年以来,玛尔挡水电站3600多名建设者们克服高原高寒缺氧、人工设备降效等一系列困难,狠抓施工组织管理、技术措施管理、后勤保障管理等,将工程进度分解到周、责任落实到人,倒排工期、挂图作战,24小时不间断施工,日夜奋战在施工现场,提前110天将国内开工建设海拔最高的200米级特高混凝土面板堆石坝填筑至3255米高程,提前30天将5台机组座环及以下埋件全部安装就位,取得了“混凝土月度浇筑量创历史新高”“机电埋件安装刷新同类电站施工记录”等多项优异成绩。
版权声明:凡注明“来源:中国西藏网”或“中国西藏网文”的所有作品,版权归高原(北京)文化传播有限公司。任何媒体转载、摘编、引用,须注明来源中国西藏网和署著作者名,否则将追究相关法律责任。
-

玛尔挡水电站首台机组定子吊装成功
6月30日,玛尔挡水电站进行首台机组定子吊装作业,经过近一小时的作业,顺利完成吊装工作,为机组如期投产运行奠定基础。[详细] -
青海:玛尔挡水电站首台机组座环吊装就位
9月10日,国家重点能源项目玛尔挡水电站首台机组座环成功吊装就位,为2024年3月首台机组投产发电奠定基础。 [详细] -
绿电出高原丨走近黄河上游在建海拔最高水电站——玛尔挡水电站
日前,记者来到位于青海省果洛藏族自治州玛沁县拉加镇的玛尔挡水电站施工现场探访。近3000名建设者不畏高寒缺氧,夜以继日地辛勤劳动,稳步推进各项建设任务。[详细]
