中国西藏网 > 新闻 > 涉藏动态

黄河流域在建海拔最高、装机最大的水电站玛尔挡水电站下闸蓄水

发布时间:2023-11-15 08:56:00来源: 新华网

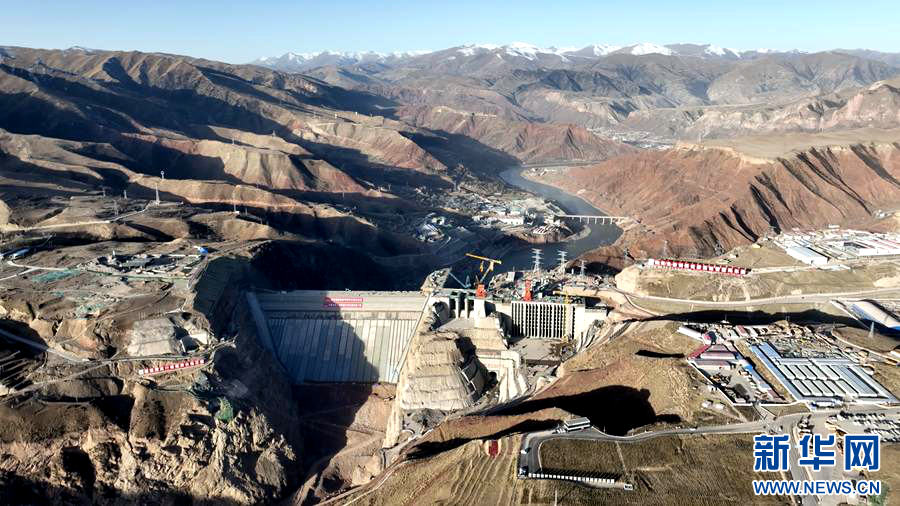

玛尔挡水电站全貌。

  11月14日,随着国家重点能源项目玛尔挡水电站下闸蓄水指挥部一声令下,两套导流洞平板闸门徐徐落下,玛尔挡水电站正式开始蓄水,进入2024年3月首台机组投产发电前的冲刺阶段。

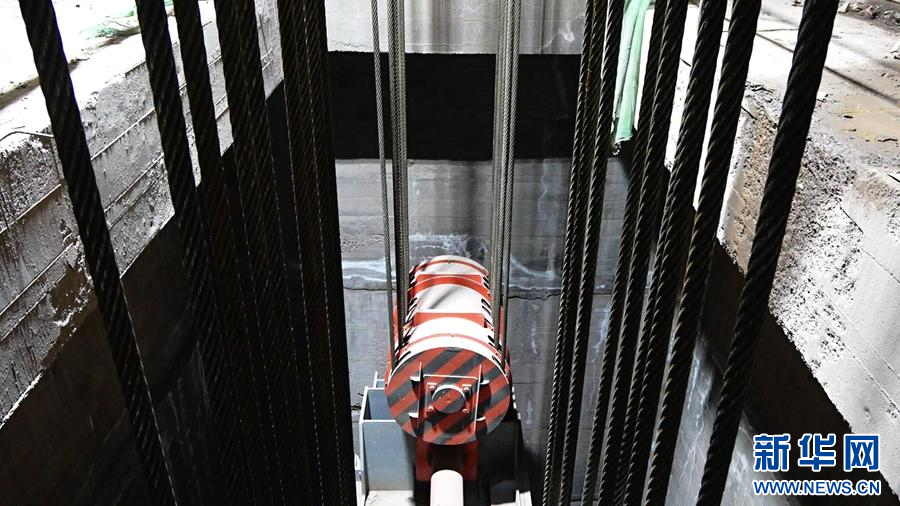

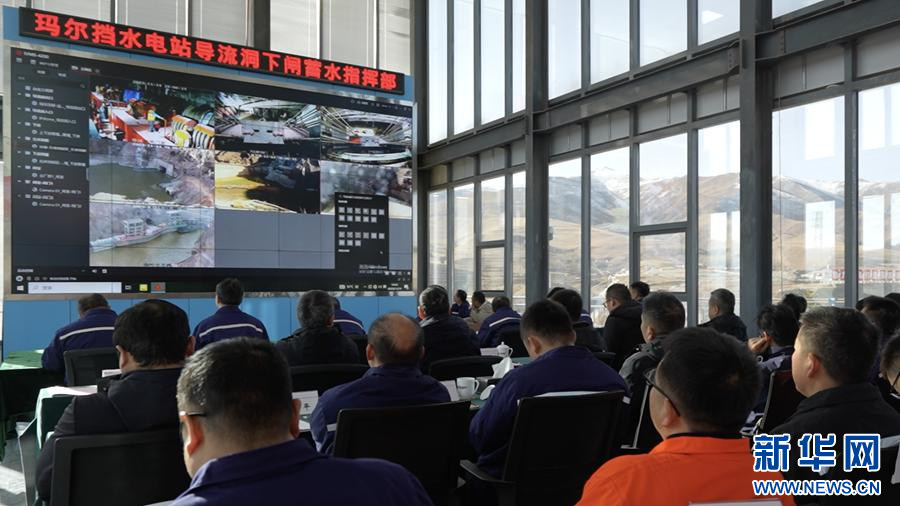

玛尔挡水电站导流洞下闸蓄水现场。

  玛尔挡水电站位于青海省果洛藏族自治州玛沁县拉加镇上游约5公里的黄河干流上,总装机容量232万千瓦,总投资约230亿元,是龙羊峡以上黄河干流湖口至尔多河段规划的第九座梯级电站,是黄河流域在建海拔最高、装机最大的水电站,是国家实施“西电东送”和“青电入豫”的骨干电源点,也是国家和青海省重点能源项目。

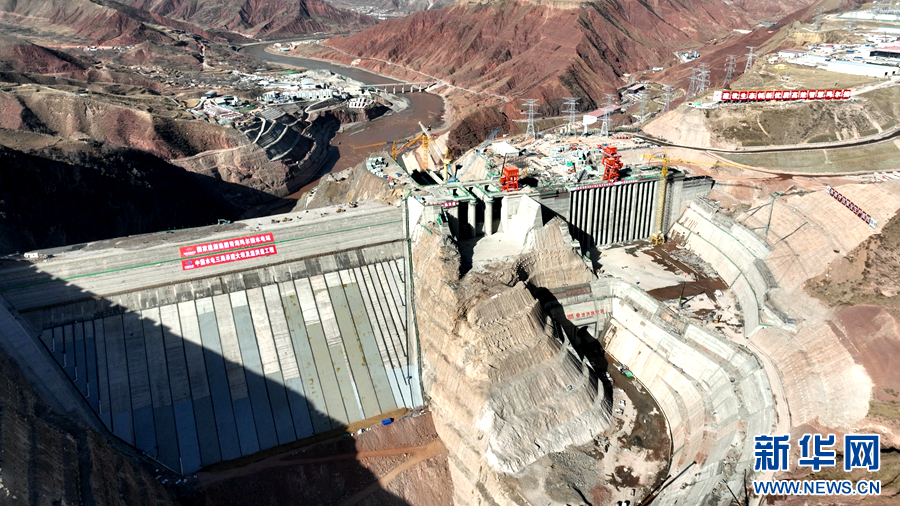

玛尔挡水电站全貌。

  电站枢纽建筑物由混凝土面板堆石坝、右岸三孔溢洪道、右岸一条泄洪放空洞、右岸地下输水发电系统等组成,混凝土面板堆石坝最大坝高211米。水库正常蓄水位3275米,死水位3240米,总库容16.22亿立方米,调节库容7.06亿立方米。


玛尔挡水电站导流洞下闸蓄水现场。

  据了解,玛尔挡水电站蓄水分两个阶段进行。第一阶段导流洞下闸,水库水位蓄至3240米,工程具备发电条件,第二阶段水库水位从3240米蓄至正常蓄水位3275米,整个过程蓄水时间约273天。

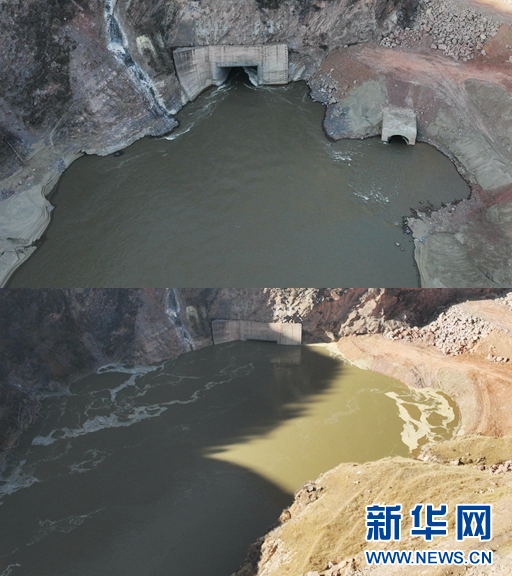

玛尔挡水电站蓄水前后对比图。(上图为蓄水前、下图为蓄水后)

  玛尔挡水电站首台机组将于2024年3月投产发电,2024年年底全部机组投产发电。投产发电后,平均年发电量73.04亿千瓦时,每年可节约标准煤约220万吨,减少排放二氧化碳约816万吨,减少二氧化硫排放量约3.04万吨。

(责编:于超)

版权声明:凡注明“来源:中国西藏网”或“中国西藏网文”的所有作品,版权归高原(北京)文化传播有限公司。任何媒体转载、摘编、引用,须注明来源中国西藏网和署著作者名,否则将追究相关法律责任。
