卡拉水电站为何能提前实现大江截流

发布时间:2024-01-15 09:31:00来源: 四川日报

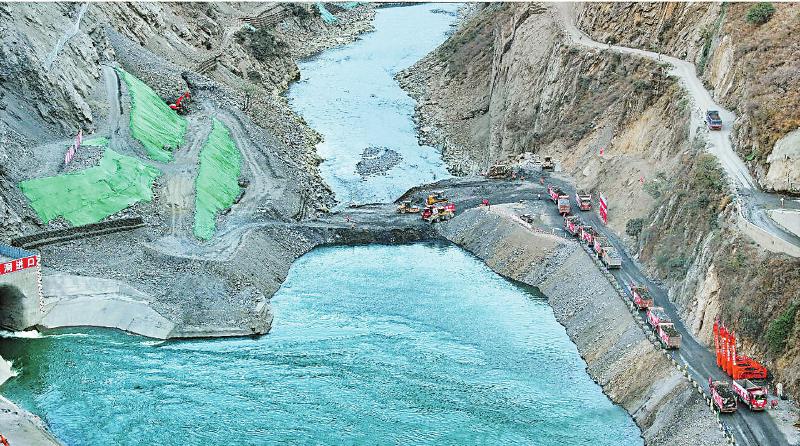

  1月12日,国家重大水电项目、雅砻江流域又一百万千瓦级水电站——卡拉水电站成功实现大江截流。与合同工期相比,大江截流这一里程碑目标提前10个月实现。这是怎么做到的?

  管理模式再创新

  EPC模式融合设计施工提升工程建设效率

  “我们采取EPC(设计施工总承包)模式,极大优化了管理效率。”雅砻江流域水电开发有限公司(简称“雅砻江公司”)卡拉建设管理局副总工程师谢国权介绍,公司在成功建设国内首个百万千瓦级大型水电工程EPC项目——杨房沟水电站的基础上,对水电行业建设管理模式再创新,着力推行卡拉水电站全建设周期EPC,从前期工程到项目竣工全建设周期实行EPC模式。“卡拉水电站大江截流提前实现,充分体现了EPC模式在发挥设计施工高度融合、一体化推进前期工程和主体工程、提升工程建设效率等方面的优势。”

  项目EPC总承包方水电七局卡拉项目部技术部副主任朱松松介绍,建设中持续优化设计方案和施工组织,加大了设备资源投入。例如导流洞施工,增加了单臂钻、多臂钻等10台钻机,用设备替代人工,使工效提升2—3倍;管理人员实行两班倒,24小时进场值班,督促现场施工,减少返工,从而提升效率。目前,有数千名工人奋战在卡拉水电站建设一线。

  水电开发“加速跑”

  推进雅砻江流域水风光一体化基地开发建设

  卡拉水电工程是我国规划建设的大型清洁能源示范基地——雅砻江流域水风光一体化基地建设的又一关键项目,是联系雅砻江中下游梯级电站的纽带。

  其上游是两河口水电站,下游是杨房沟水电站。卡拉水电站实现大江截流,标志着在杨房沟、两河口水电站相继投产的基础上,雅砻江中游接续开发有序推进。

  雅砻江公司相关负责人表示,作为雅砻江流域水电开发主体,雅砻江公司将进一步发挥好水电的流域调节核心优势和一体化基地建设关键作用,加快推进雅砻江流域水风光一体化基地开发建设。

  目前,雅砻江流域水风光一体化基地已投产装机近2100万千瓦,每年贡献清洁电力约900亿千瓦时。基地本阶段规划装机容量7800万千瓦,计划到2035年全面建成,将成为世界最大的绿色清洁可再生能源示范基地。

  《四川省电源电网发展规划(2022—2025年)》明确,四川将强化水电主体支撑地位,推动金沙江叶巴滩、大渡河双江口等水电站投产发电,以及金沙江拉哇、雅砻江孟底沟、大渡河巴拉等水电站加快建设,到2025年,水电装机新增1653万千瓦、达1.06亿千瓦。可以说,水电建设仍然处于“加速跑”态势。

  智能建造深应用

  构建国内水电行业首个大型水电工程智能建设平台

  卡拉水电站位于高山峡谷区,地质条件复杂,施工点多面广、组织布置难度大。为高效推进项目建设,雅砻江公司在工程开挖、混凝土浇筑等全建设周期创新应用智能建造技术,构建国内水电行业首个覆盖全业务、全流程和全要素的大型水电工程智能建设平台。

  同时,雅砻江公司深入实施智能化安全管理、全面推行机械化施工,目前已建成以安全管控为核心的智能园区系统,实现安全实时监测预警、智能通风降尘、火险点自动识别研判等,并通过远程智能遥控进行爆后排险作业,通过科技创新赋能安全生产管理。

  全国工程勘察设计大师王小毛认为,卡拉水电站智能建设平台将构建起动态适应、自主学习、自主决策的人机协同系统,形成“感知—孪生—预警—决策指挥”智能化管理闭环,实现全业务、全流程和全要素的数字化,形成全生命周期数字资产,有力推动水电行业技术发展。

(责编:于超)
