tibet.cn
home

戈壁滩上崛起绿电新通道

发布时间: 2024-09-06 16:41:00 来源: 青海日报

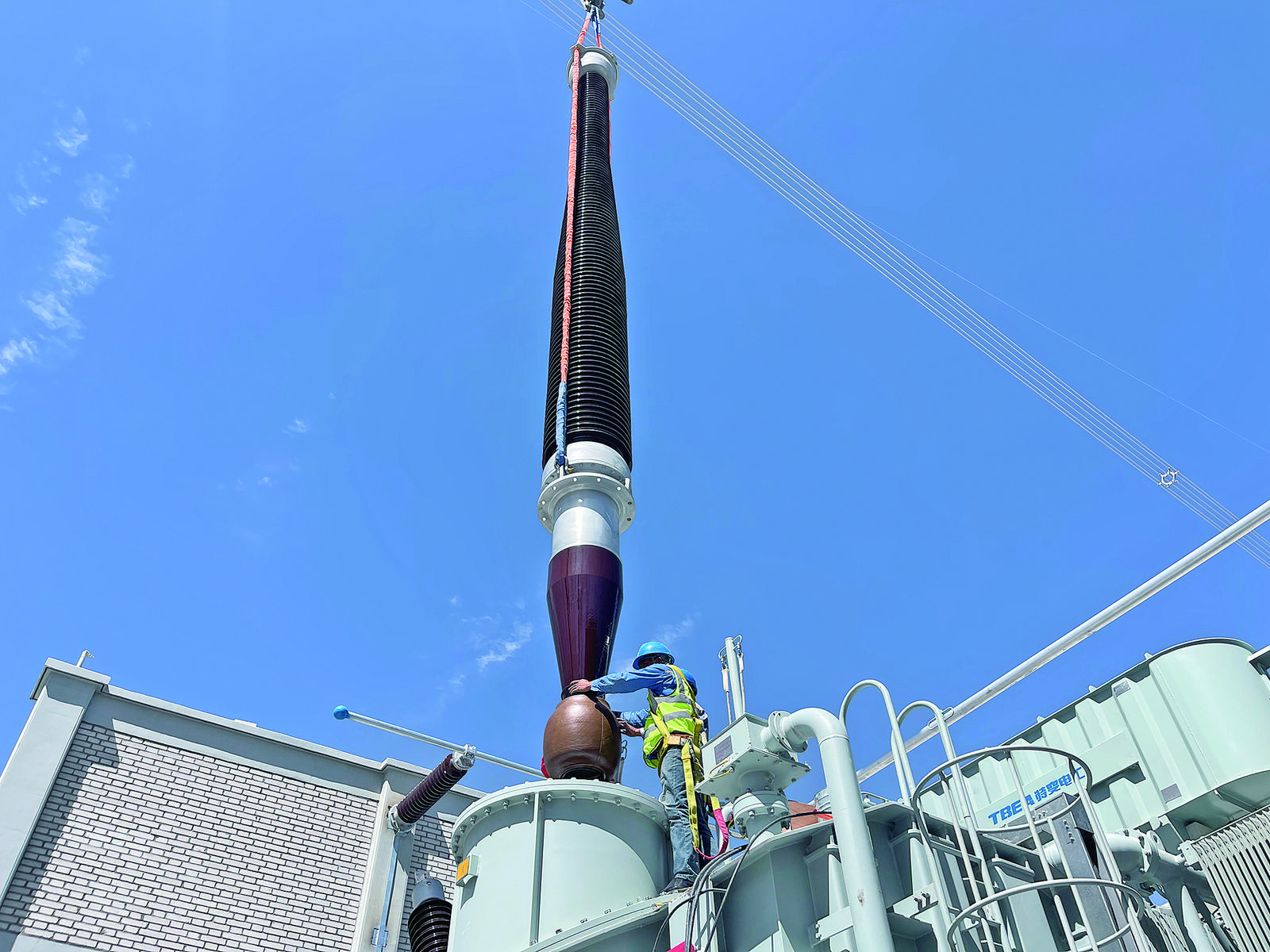

施工人员进行电气安装作业。 陈贇业 摄

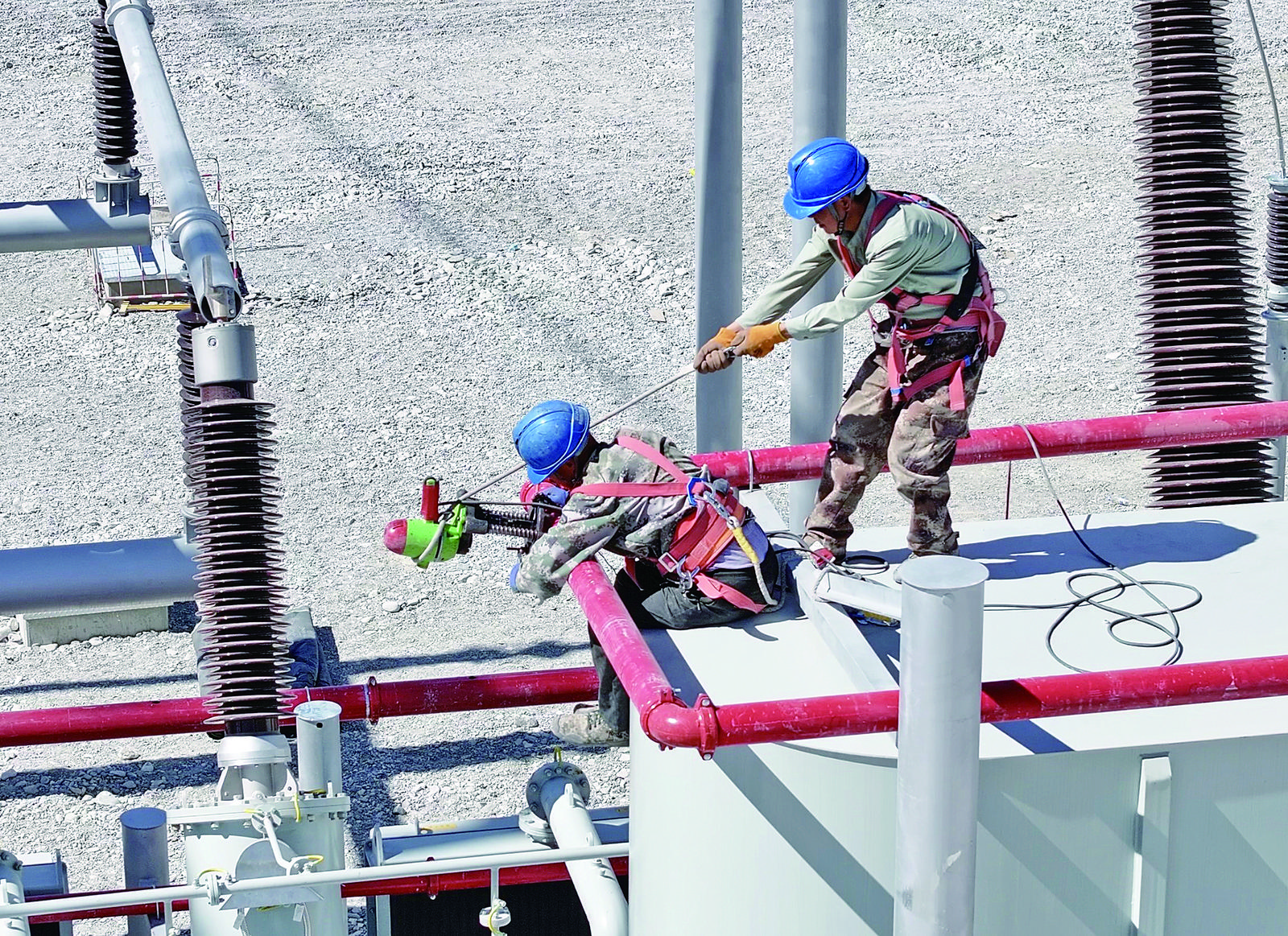

施工人员进行电气安装作业。 陈贇业 摄

  从青海省海西蒙古族藏族自治州格尔木市出发,沿柳格高速、国道215行驶400多公里,来到茫崖市冷湖镇西南约10公里的一处项目建设现场,丁字口750千伏输变电工程的起点就位于这里。

  8月28日,在该工程业主项目部质量管理专责高明的带领下,记者进入丁字口750千伏变电站新建工程业主项目部的一间展厅,屋子中央摆放着变电站项目的沙盘模型,正面墙上挂着鱼卡—丁字口双回750千伏线路工程路径图,可以直观地看到变电站的整体布局以及电力输送通道建设等情况。

  “变电站这边主要是新建2组2100兆伏安主变压器、2回750千伏线路出线,目前项目土建工程已基本完成,我们正加紧开展电气设备安装工作。”高明指着沙盘模型介绍说,整个输变电工程还包含鱼卡—丁字口双回750千伏线路及鱼卡750千伏变电站间隔扩建等工程,目前各项施工正在稳步推进。

  在高明的引导下,记者按规范要求佩戴好安全头盔进入施工现场,只见一座座银色的钢构架高高耸立,变电站已显露出雏形。施工区域内处处是忙碌的景象,工人们头戴蓝色安全帽,在安全带等安全设备的保护下,正挥汗如雨抓紧进行电气安装作业;不远处,一台台巨大的吊车伸展手臂,缓缓起吊,将一台台沉重的电气设备精准地吊运到指定位置。

  “这里是750千伏区域,现在正在进行软母线架设及管型母线、高压电抗器等设备的安装工作,目前电气已完成总量的39.5%,我们正全力抢抓项目建设的‘黄金期’,加紧推进工程建设。”业主项目经理刘生昊一边忙着协调施工人员、车辆,一边向记者介绍项目进展情况。

  深入施工一线,记者看到,作为变电站核心设备的主变压器已经安装就位,工人们正忙着安装66千伏电容器和HGIS设备。同时,二次屏柜、端子箱等电气设备正在加紧安装,电缆敷设、接线等工作也正在有条不紊地推进。

  “主变压器就位安装是变电站建设的关键性环节,由于其重量大,单台变压器总重量就达230吨,而且就位精度要求高、难度大,安装前项目部就提前编制了主变安装专项施工方案,从人员进场、安全技术交底到施工全过程严格管控,最终圆满完成了主变压器就位任务、附件安装任务。”高明介绍说,主变压器在7月下旬安装就位后,项目负责团队在加快电气设备安装工作的同时,始终严把质量关,确保工程高标准、高质量、高效率推进。

  在施工现场,记者看到各种安全警示标志以及安全围栏等防护设施,进行高处作业、吊装作业的施工人员佩戴着安全带等个人防护用品,安全员们在各个施工区域巡逻,及时纠正不安全行为,确保施工过程的安全。

  “随着电气施工的提速,现场面临作业人员多、大型机械多、作业交叉多的情况,给工程安全质量管控带来巨大压力。为此,项目部强化责任落实、深化沟通协调、细化分工组织,凝聚合力,确保现场建设安全有序、高质高效。”高明说。

  在变电站330千伏GIS(气体绝缘金属封闭开关设备)厂房里,记者看到设备主体已经就位,设备表面各种标识和铭牌详细记录了设备的型号、规格、参数等信息。电气工程师和技术工人手中拿着各种工具和设备,正认真地进行着GIS安装工作。

  “前几天,我们进行了对接母线筒等工作,加快了这里的电气设备安装进度,目前户内GIS安装已完成20%。”高明说,在变电站加速施工的同时,鱼卡—丁字口双回750千伏线路工程在完成939座铁塔组立工作后,已全面进入导地线架设冲刺阶段,目前导地线架设已完成86.8%,预计9月底可完成全部架线任务。

  “在工程建设中,我们克服了很多自然环境带来的困难。” 高明介绍说,变电站所在地土壤中超80%是盐晶,站址区内有少量宽浅的冲沟及季节性冻土,不仅难以开挖,浸水后还会形成盐胀腐蚀地基。施工时,项目部使用了一般只用于矿山开采的高功率挖掘机凿开盐岩,改变传统的建设工艺,提高了地基承载力、抗冻胀能力,使地基更耐盐碱腐蚀。此外,施工人员还克服了缺乏信号、风沙天气、交通运输难等不利因素,全力以赴推进项目建设,保质保量完成工程建设任务。

  “整个项目力争在今年年底竣工,竣工投运后将为冷湖地区的绿电开辟一条新的输送通道。”刘生昊说,项目投运后,可满足冷湖地区风电项目及风光气储一体化园区的电力送出需求,为新能源的开发和利用提供有力支撑,还将加强和优化海西地区中西部电网结构,提高电网的安全稳定运行能力,为地区经济的持续发展提供有力保障。

(责编: 于超 )

版权声明:凡注明“来源:中国西藏网”或“中国西藏网文”的所有作品,版权归高原(北京)文化传播有限公司。任何媒体转载、摘编、引用,须注明来源中国西藏网和署著作者名,否则将追究相关法律责任。

email
