两个200天,意味着什么?
对于西藏那曲市来说,第一个200天,巨型风电场拔地而起;第二个200天,23万居民用电持续得到改善。
7月的西藏绿意拂面,从拉萨出发驱车4个小时,记者来到那曲欧玛亭嘎风电场,只见一座座风机随风而动。

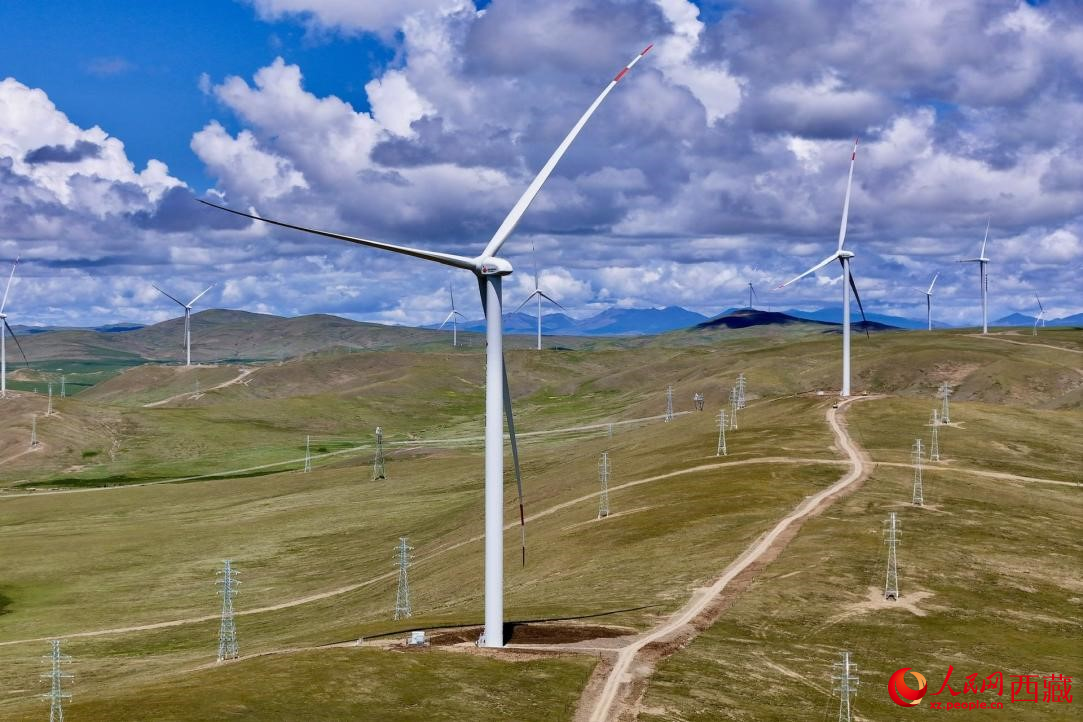

位于西藏那曲市色尼区的欧玛亭嘎风电场。人民网记者 次仁罗布摄
临近中午11点钟,国家能源集团西藏那曲分公司副总经理胡建生刚从风机场地回到升压站,与记者聊起了项目建设的第一个200天。
西藏是青藏高原的主体,受特殊的地理位置、地形地貌和气候特征等因素影响,气象灾害多发频发,全年内只有5月至10月才具备良好的施工条件。因此,项目施工团队不仅要“追风”,更要争分夺秒抢时间。
“去年7月,项目进行吊装时突遇暴雪,起重设备悬在半空中,我和所有同事一起用手向后使劲拉住绳索固定设备,持续了大约半个多小时。”胡建生突然皱起眉头说道:“风雪再大也不能松手!”
在新能源项目中,一般将海拔3500米至5500米的地方称为超高海拔地区。欧玛亭嘎风电场场址海拔为4500米至4800米之间,平均海拔高达4650米,项目建设挑战不言而喻。
“这里的风有时甚至达到13级,人无法直立行走,只能弯下腰、手抓地才能勉强前行,每走几步就要吸口氧。”胡建生告诉记者,在高原,机器也容易高反,原本几分钟就能完成的工作,在这里至少要半小时。
为此,项目创新技术,专门“定制”高效率、抗低温、抗雷击等特殊功能风机,同时优化叶片气动外形,采用一系列防紫外线技术,抑制油漆老化开裂及外露部件加速老化等问题。
深冬寒月,藏北草原上传来喜讯。在项目开工200多天后,胡建生心里的石头第一次落了地。
2024年1月1日,那曲色尼区欧玛亭嘎100兆瓦风电项目全容量并网发电,创造了超高海拔地区风电项目建设“当年备案、当年开工、当年投产”的“绿色奇迹”。
正午时分,胡建生带着记者来到风机场地,只见修长的风机叶片似水袖舞动,仿佛述说着青藏高原的巨大变化。
“项目从并网发电到现在稳定运行,又一个200天过去了!”胡建生看向远方的山坡,十分感慨。他介绍,欧玛亭嘎风电项目每年可提供清洁电能约2亿度,能够满足当地23万人一年的用电量,这让此前经常遭遇停电的那曲人民实现了“用电自由”。
不仅如此,项目可节约标准煤约6万吨,减少二氧化碳排放量约16万吨,对改善那曲市能源结构、保障百姓冬季取暖和用电需求、促进生态环境保护等各方面都具有重要作用。
国家能源集团西藏那曲分公司副总经理胡建生(左一)和同事在一起工作。人民网记者 赵晨摄
如今,欧玛亭嘎风电场日复一日平稳运转,胡建生和团队的工作没有项目初建时那样惊心动魄,但也绝无半分松懈。
在项目中控室,记者看到风力发电机组正实时“发回”数据和画面。据悉,下一步,项目集控中心将再度升级,在无人值班,少人值守的状态下,通过数字化、智能化手段实现远程监控和运维管理。
“我们正积极探索超高海拔地区风电机组的运行规律和缺陷情况,未来还预计推出一整套智能诊断解决方案。”对于下一个200天,胡建生已经有了自己的“小目标”。(唐维红、陈曦、刘凡、申佳平、赵晨、次仁罗布、郝洁)
版权声明:凡注明“来源:中国西藏网”或“中国西藏网文”的所有作品,版权归高原(北京)文化传播有限公司。任何媒体转载、摘编、引用,须注明来源中国西藏网和署著作者名,否则将追究相关法律责任。
