日前,青藏直流二期扩建配套多林 220 千伏变电站调相机工程顺利投运。作为国家电网公司今冬明春重要电力保供项目,该工程将显著提高西藏电网今冬明春、迎峰度冬电力保供能力,进一步提升西藏电网网架结构和安全稳定运行水平,为青藏直流二期扩建工程按期高质量建设奠定坚实基础。
工作人员在庆祝青藏直流二期扩建配套多林220千伏变电站调相机工程顺利启动投产(11月2日摄)。新华网发 赵清鹏 摄
时下西藏电力保供进入迎峰度冬的关键时刻,多林 220 千伏变电站调相机工程的及时投运,加上建成投产的多林至色麦 220 千伏线路改造等工程,一方面可增强区域电网受电能力和负荷供电能力,为西藏日喀则市和阿里地区今冬明春电力供应提供有力保障;另一方面可为电网提供转动惯量和无功支撑,提升电压稳定性,进一步促进西藏新能源发展。

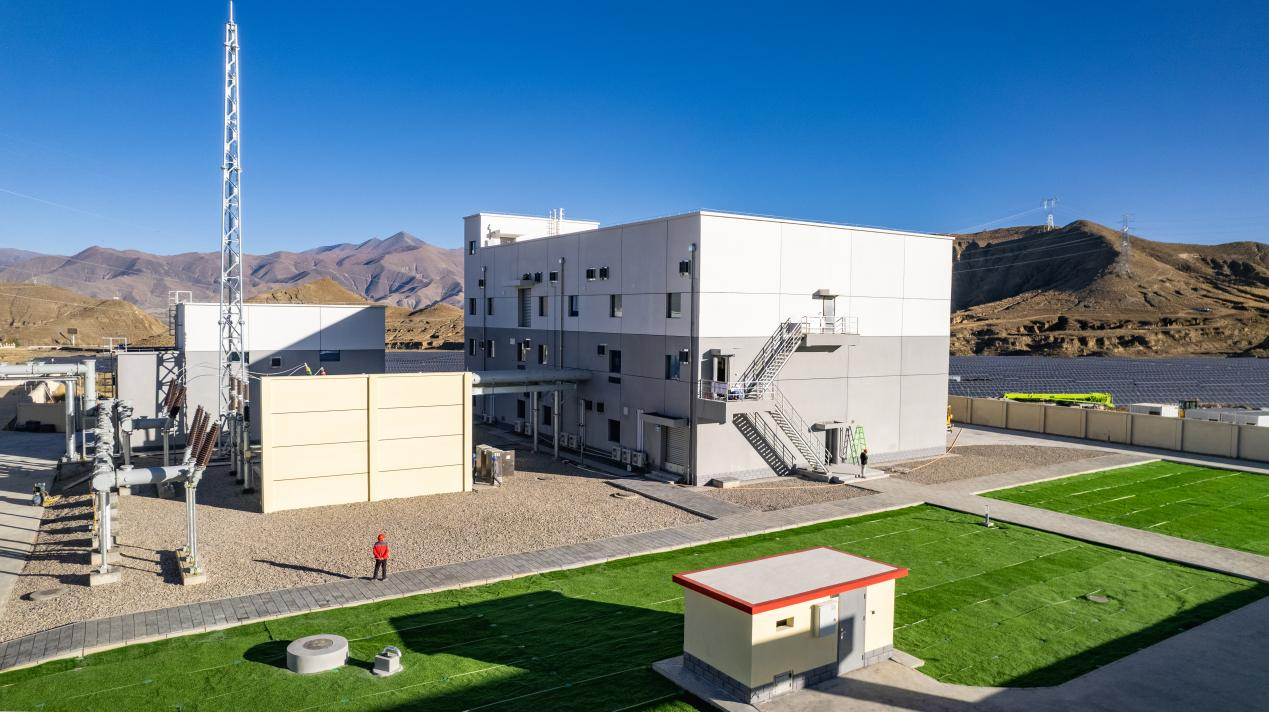

图为青藏直流二期扩建配套多林220千伏变电站调相机工程设施(11月2日摄)。新华网发 赵清鹏 摄
据了解,青藏直流二期扩建配套调相机工程,在拉萨墨竹工卡、日喀则多林、那曲德吉变电站装设 4 台共计 200 兆乏调相机。本次投运的多林调相机工程,是西藏地区首台首套分布式调相机,首次采用 50 兆乏凸级式机组,是服务西藏“一基地、两示范”,构建西藏(藏中)新型电力系统的又一创新性、突破性工程。

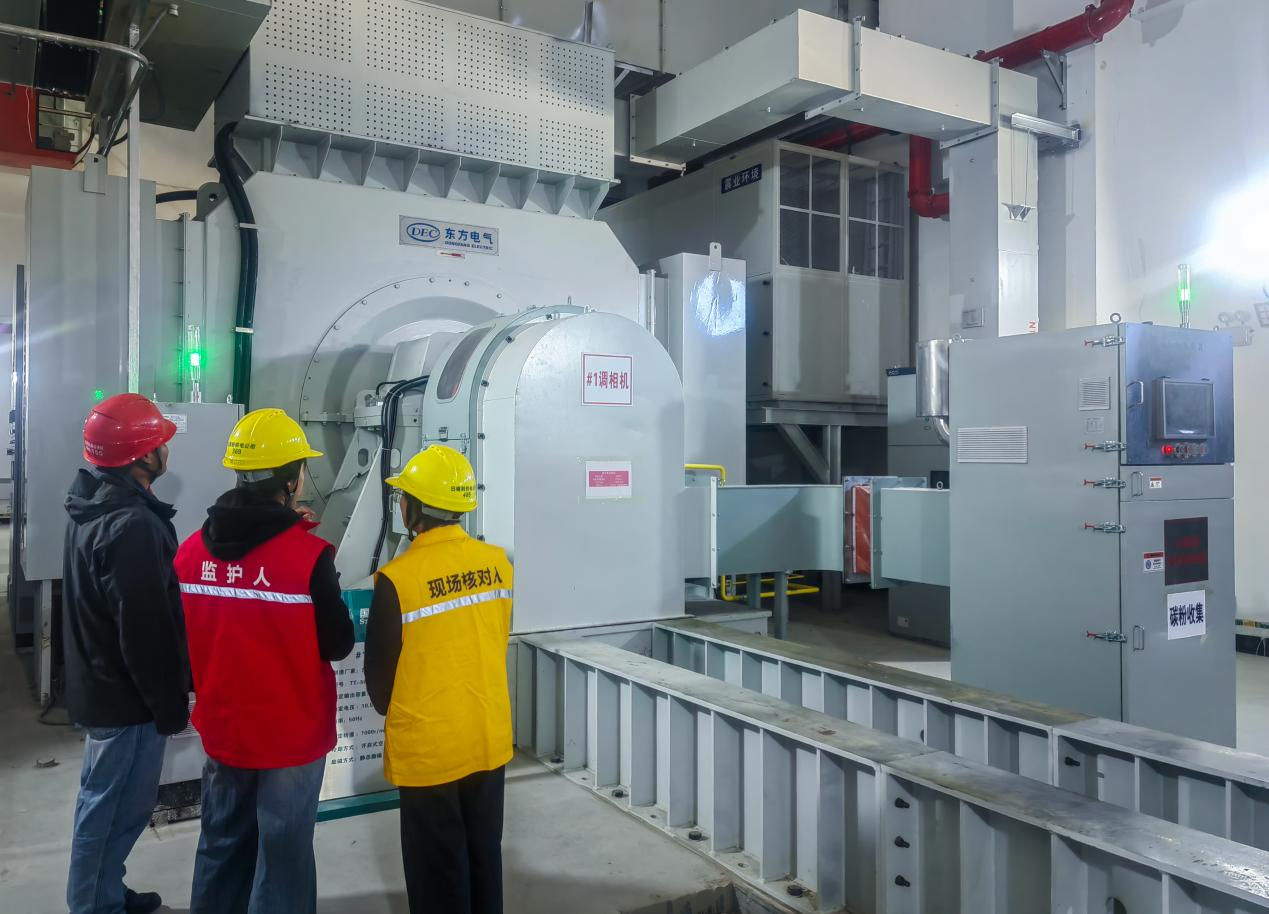

图为工作人员在检查青藏直流二期扩建配套多林220千伏变电站调相机工程设施(11月2日摄)。新华网发 赵清鹏 摄
工程自开工以来,国家电网公司党组高度重视,总部专业部门提级管理、按周调度,国网西藏电力全体参建人员迎难而上,不畏高寒缺氧的艰苦环境,努力克服工程施工建设及物资生产供应周期短、高海拔人机降效严重、安全管控难度大等重重困难,守牢安全生产生命线,严把施工工艺质量关,实现工程物资“货等人”,攻克电网仿真计算、涉网试验一系列技术难题,安全、优质、高效地完成工程建设任务。
