雄东工程顺利完成500千伏区域土交安转序工作

发布时间:2022-01-06 16:04:00来源: 人民网-河北频道

  近日,国网河北建设公司建管的雄东500千伏变电站新建工程500千伏配电装置楼顺利完成土交安转序工作,标志着工程正式进入电气设备安装阶段。

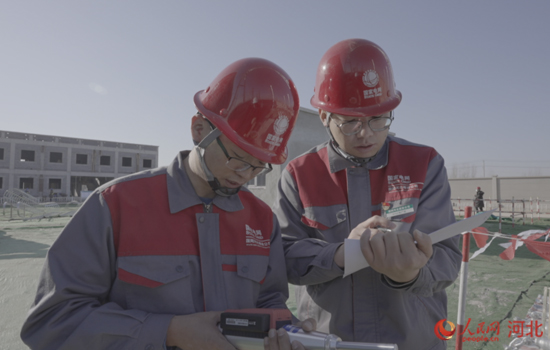

  雄东项目管理部人员对500千伏配电装置楼内外部GIS设备基础进行混凝土强度测试。 穆靖摄

  据悉,雄东500千伏变电站工程新建1000兆伏安主变压器2组,500千伏出线4回。该工程是服务雄安新区500千伏环网架构建设的第一个工程,建成投产将会实现张北的风点亮雄安的灯。

  工程在土建施工过程中以平面化管理为抓手,按照先深后浅、先内后外、先整体后局部开展分层施工,有主有次,保证工程顺利推进。同时,以BIM技术为手段,按照“先试后建”的原则,优化资源配置,细化施工工序,协调施工关键点,合理排布最优工期。100天完成500千伏配电楼的建造,该配电楼建筑面积3163.55平方米,高度18.3米,混凝土用量12320方,钢筋2832吨;12天完成20多根重达10余吨的500千伏区域架构组装。雄东工程在保证安全前提下严控进度,一手抓安全,一手抓施工进度,创造了一个个“雄东速度”。

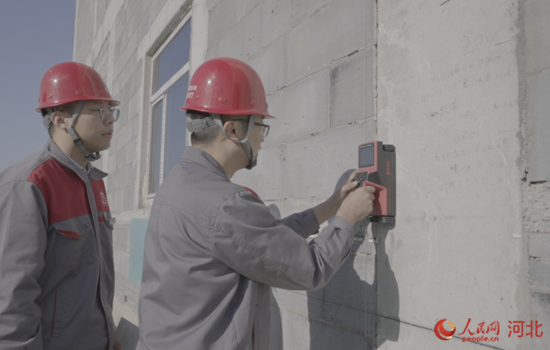

  雄东项目管理部人员对500千伏配电装置楼框架柱钢筋保护层厚度进行专项检测。 穆靖摄

  为高标准完成分区域、分步骤土交安转序,建设公司超前策划,精细准备,多次召开变电工程标准化转序验收研讨会,探索“网格化、标准化、全要素”转序模式,坚持分步推进变电工程转序验收,坚持室内电气安装与室外土建工作全隔离,坚持六级防尘策略持续提升GIS设备百万级无尘化安装水平。在转序中充分考虑“人、机、料、法、环”五大要素,制定严格的人员进出、机具设备进场、材料堆放等管控措施。同时,严格执行各级验收制度和实测实量,对标标准工艺,保证所有问题闭环处理,零缺陷交付工程安装,打造一个分步骤、分区域转序的样板示范。

  下一步,建设公司将继续以科学的管理思路、创新的管理理念、务实的管理方法,紧紧抓住关键主体、关键环节、关键节点,建设高标准高质量高品质标杆工程。(谷永强)
