中国西藏网 > 生态

乌图(昆仑山)-柴达木750千伏线路工程I标完成跨越青藏铁路架线施工

发布时间:2023-09-01 10:23:00来源: 中国新闻网

  记者31日从青海送变电工程有限公司获悉,30日,由该公司负责施工的乌图(昆仑山)-柴达木750千伏线路工程I标完成跨越青藏铁路架线施工任务。

  乌图(昆仑山)—柴达木750千伏线路工程Ⅰ标起于柴达木750千伏变电站,线路全长约92.129千米,新建铁塔200基,其中直线塔170基,耐张塔30基。工程建成投产后将促进地区新能源更大规模开发,拉动地区新能源产业和经济发展。

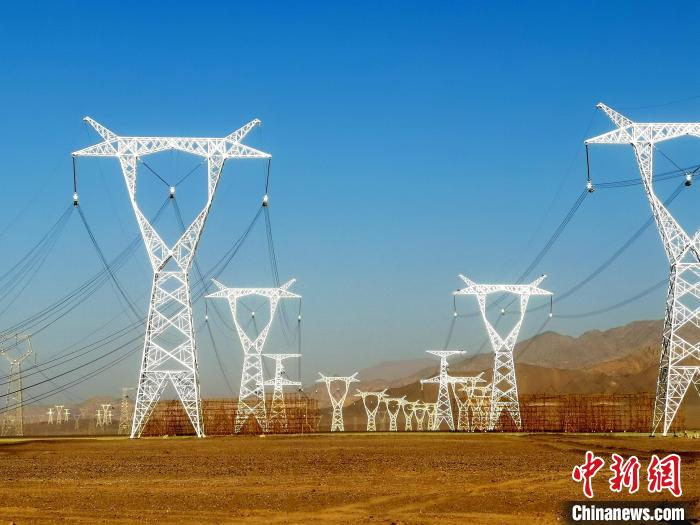

图为青海送变电工程有限公司完成跨越青藏铁路导地线展放工作。王衍皓 摄

  此次跨越青藏铁路架线段I回长度1.166千米,II回长度1.191千米,被跨越的青藏铁路属于重要交通枢纽,安全风险和施工要求高,施工面临工期紧、任务重和安全管控压力大等问题。考虑到青藏铁路的重要性和特殊性,结合以往公司跨越铁路施工经验,该公司最终采用搭设跨越架封网的方式跨越施工。

  “此次跨越青藏铁路架线施工是本工程二级风险重要跨越施工,我们安排专人提前与铁路部门沟通协调,进行施工方案审批和跨越铁路手续办理,并严格按照施工方案及铁路垂直天窗点制定施工计划,安全地完成了此次跨越施工任务。”项目负责人李相军说。

  据悉,此次重要跨越完成后为整个工程全线贯通奠定了基础。下一步,青海送变电工程有限公司将按照时间节点完成剩余架线施工任务,确保工程按期顺利带电投运。

(责编:陈濛濛)

版权声明:凡注明“来源:中国西藏网”或“中国西藏网文”的所有作品,版权归高原(北京)文化传播有限公司。任何媒体转载、摘编、引用,须注明来源中国西藏网和署著作者名,否则将追究相关法律责任。
