柯拉光伏电站:赶在12月底前打好52.7万根支架桩

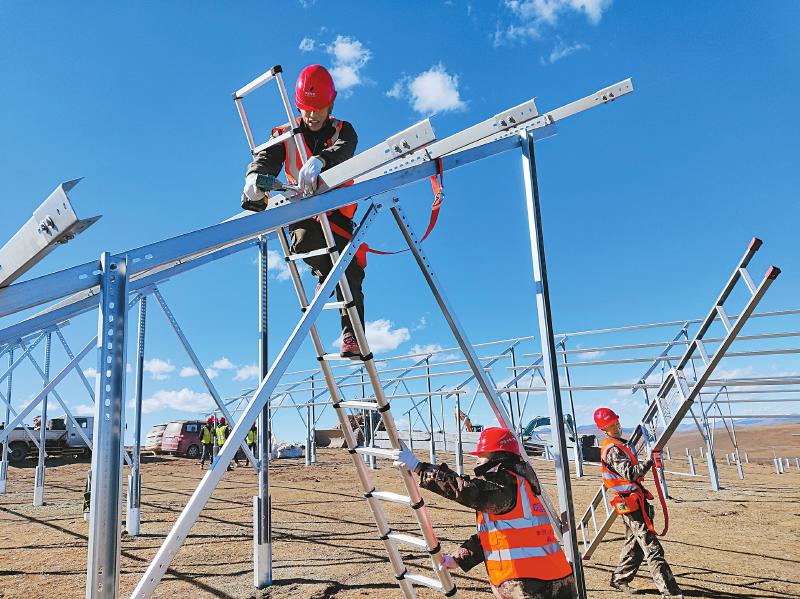

安装光伏支架。 雅砻江公司供图
11月28日,海拔4000多米的川西高原,全球最大水光互补电站——柯拉光伏电站建设正酣。电站于今年7月在四川省甘孜州雅江县开工建设,计划明年上半年建成投运。
入冬后,电站施工现场最低气温仅零下15℃,工区昼夜温差达30℃,冻土暗冰遍布,人员、机械降效愈加严重。为了奋战全年目标任务,2000多名建设者抢抓施工窗口期,大家要赶在12月底前,把52.7万根支架基础桩全部打入土中。这些支架基础桩的覆盖面积将达到16平方公里,相当于80个“鸟巢”体育场的面积。
“这些光伏支架的基础桩看着不起眼,却是光伏板的‘脊梁’,每根承重超过25公斤。”雅砻江流域水电开发有限公司柯拉光伏项目部经理杨志伟介绍,目前已累计完成打桩近20万根。
柯拉光伏电站处于高寒高海拔地区,风力强、降雪多、昼夜温差大,意味着光伏支架要承受多种复杂载荷。“这对光伏支架基础施工质量及其连接部件强度有着很高的要求。”杨志伟表示,需要攻坚克难闯过三大关卡——
闯“设计关”。柯拉光伏电站装机规模达100万千瓦,光伏支架需求量极大,需采用最节省钢材的设计方案;同时,面对恶劣的自然环境,支架的设计需要留有足够余量,才能保证支架不会因复杂的载荷而被毁坏。
闯“供货关”。柯拉光伏电站支架全部安装完成将使用2.5万吨钢材,其重量相当于490节动车车厢。平均每天进场支架重量超过160吨,这意味着每天仅光伏支架就需进场5辆拖车。318国道弯道急、路面窄、有暗冰等,加之叠加运输其他设备进场的车辆,每日现场供货压力不小。
闯“施工关”。每组固定式光伏支架近300颗螺栓,柯拉光伏电站有约8万组固定支架,全场需要紧固的螺栓超过2000万颗。在相对短时间内要完成如此庞大的安装量,并且还要保证质量满足载荷要求,难度可想而知。
“我们正在全力抢进度!”杨志伟说,目前采取了增加人员、增加机械设备、三班倒等方式抢抓施工窗口期,预计施工人员下月将达4000人,春节后将超过5000人,达到人员使用最高峰。
最近,柯拉光伏项目部完成了冬季施工方案编制,并开始着手制定防寒措施、冬季施工工艺和储备物资清单,以抵御严冬酷寒的侵袭,确保能够充分利用宝贵的施工时间,持续推进光伏支架、光伏组件和集电线路等施工,锚定明年上半年全容量并网发电目标不动摇。
记者从四川省能源局获悉,不仅是柯拉光伏电站,今年以来,四川积极扩大能源领域有效投资,川渝1000千伏特高压交流工程、国家天然气(页岩气)千亿级立方米产能基地等多个能源重大工程建设提速,1至10月累计投资778亿元,同比增长9.1%;力争全省能源项目全年完成投资950亿元左右。
版权声明:凡注明“来源:中国西藏网”或“中国西藏网文”的所有作品,版权归高原(北京)文化传播有限公司。任何媒体转载、摘编、引用,须注明来源中国西藏网和署著作者名,否则将追究相关法律责任。
-
技术揭秘|柯拉光伏电站有哪些黑科技?
7月8日,雅砻江两河口水电站水光互补一期项目(柯拉光伏电站)在甘孜州雅江县开工建设。[详细] -
一滴水连续发电18遍 全球最大水光互补电站“宝藏”多
7月8日,全球最大水光互补电站——雅砻江两河口水电站水光互补一期项目(柯拉光伏电站)在甘孜州雅江县正式开工建设。[详细] -
全球最大水光互补电站雅砻江柯拉光伏电站开工建设
7月8日,雅砻江两河口水电站水光互补一期项目——位于四川省甘孜藏族自治州雅江县柯拉乡的柯拉光伏电站正式开工建设。[详细]
