24日,记者从国家能源集团青海公司获悉,日前,黄河上游在建海拔最高、装机最大的水电站——玛尔挡水电站大坝首台坝顶门机完成吊装,标志着水电站坝顶门机安装工程正式启动,为电站进水口近6000吨金属结构设备安装工程按下“启动键”。

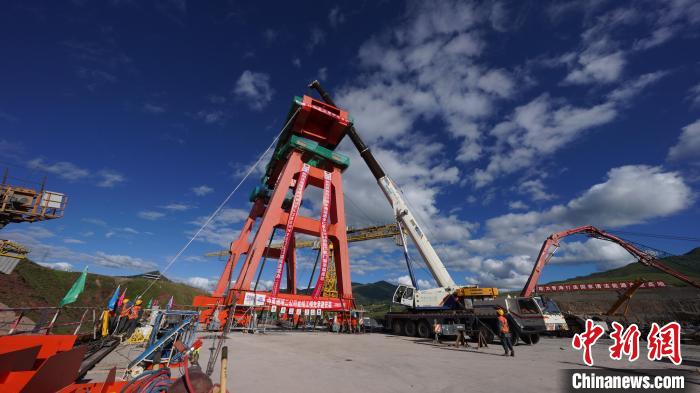

图为玛尔挡水电站首台坝顶门机顺利完成吊装。赵成悦 摄
玛尔挡水电站位于青海省果洛藏族自治州玛沁县拉加镇上游约5千米的黄河干流上,平均海拔3300米,电站总装机容量232万千瓦,是国家能源集团在青海打造的首个千万千瓦级“水风光蓄”多能互补全清洁能源示范基地。投运后,预计年均发电量约406.3亿千瓦时,每年可节约标准煤约1300万吨,减少排放二氧化碳约3400万吨。
据介绍,玛尔挡水电站共设置三台坝顶门机,首台门机布置于大坝右岸进水塔平台,为双向门式起重机,总重约337吨,轨道跨度14.5米,最大起升高度74米,最大起升荷载为2500千牛,回转吊最大起升荷载400千牛。
首台门机的安装不仅要克服复杂的地理环境和高寒高海拔气候等因素,还要在最短的时间内完成。为此,工程技术人员抛弃传统的散件吊装作业方式,首次采用地面组装半集成品吊至坝顶再组装方案。
负责机电安装的玛尔挡水电站前期工作部主任王宇介绍,该方案将原本需要用时半个多月的工期缩短至十天,为后续金属结构设备安装以及电气安装调试、负荷试验等奠定了坚实的基础,更为玛尔挡水电站发电机组按时发电争取了时间。
接下来,除了后续两台坝顶门机的安装外,玛尔挡水电站将按计划于9月15日完成750千伏升压站带电投运、10月底完成闸蓄水等重点工程任务。
版权声明:凡注明“来源:中国西藏网”或“中国西藏网文”的所有作品,版权归高原(北京)文化传播有限公司。任何媒体转载、摘编、引用,须注明来源中国西藏网和署著作者名,否则将追究相关法律责任。
-
玛尔挡水电站:抢抓施工黄金期项目建设“加速跑”
电站建成后,每年可节约标准煤约256万吨,减少排放二氧化碳约816万吨,减少二氧化硫排放量约3.04万吨,将为青海省及东部地区提供源源不断的清洁能源。 [详细] -
玛尔挡水电站首台机组定子吊装成功
6月30日,玛尔挡水电站进行首台机组定子吊装作业,经过近一小时的作业,顺利完成吊装工作,为机组如期投产运行奠定基础。[详细] -
青海:玛尔挡水电站首台机组座环吊装就位
9月10日,国家重点能源项目玛尔挡水电站首台机组座环成功吊装就位,为2024年3月首台机组投产发电奠定基础。 [详细]
