中国西藏网 > 新闻 > 涉藏动态

国内在建最高双曲拱坝 提前完成年度浇筑目标

发布时间:2023-11-10 16:52:00来源: 甘孜日报

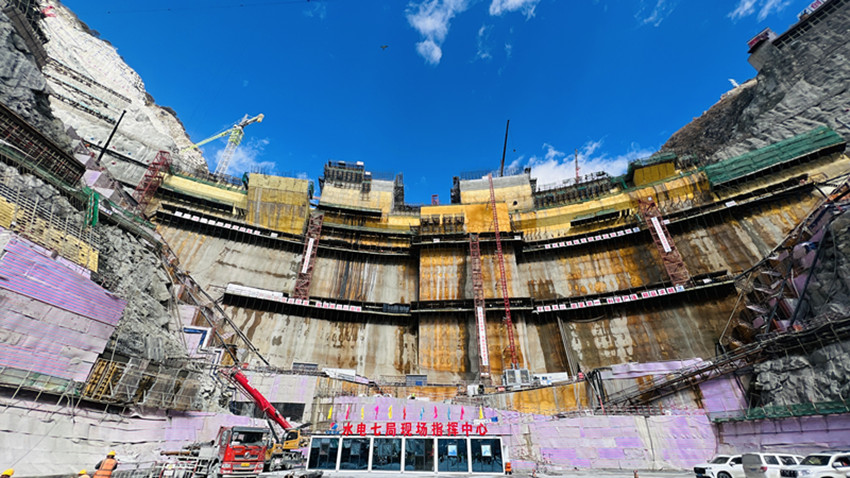

叶巴滩水电站大坝。

  11月6日,笔者从中国电建水电七局获悉,国内在建最高双曲拱坝——叶巴滩水电站的16号坝段混凝土浇筑至2771米高程,提前完成年度浇筑目标,为2025年年底首台机组投产发电奠定基础。

  叶巴滩水电站位于金沙江上游河段,系金沙江上游13个梯级水电站的第7级,坝址位于四川白玉县与西藏贡觉县交界处,总装机容量2440兆瓦,水库库容10.80亿立方。电站投产发电后,每年可节约原煤消耗约399.35万吨,减少二氧化碳排放737.7万吨。

  叶巴滩水电站由华电金沙江上游开发有限公司叶巴滩分公司开发建设,中国电建水电七局承建的大坝标主要负责大坝混凝土施工。

  项目地处川西高原,工程规模大、技术难度大、安全风险大、稳定风险大。施工过程中,项目团队按照不同的低温时段,采用综合蓄热法、薄层短间歇、气肋膜暖棚法等方式,成功实现冬季连续施工,在国内类似工程建设史上尚属首次,初步实现建无缝大坝,创精品工程目标。

  截至目前,大坝全年累计浇筑混凝土约55万方,仍有2000名建设者和400余台套机械设备奋战在一线,向坝高100米发起冲刺。

(责编:贾春玲)

版权声明:凡注明“来源:中国西藏网”或“中国西藏网文”的所有作品,版权归高原(北京)文化传播有限公司。任何媒体转载、摘编、引用,须注明来源中国西藏网和署著作者名,否则将追究相关法律责任。
