西藏“云端电网”生长记
“2009年,我和丈夫来到中国的西南边疆——西藏萨嘎县谋生,那时开餐馆,首先需要采购的设备便是小型燃油发电机。”12月21日晚,在柴油发电机的轰鸣声中,萨嘎县西部驿站大酒店经营者陈献贞在接受记者采访时称,他们希望早日解决缺电难题,降低经营成本。
12月20日,记者随电力施工人员一道,从日喀则市出发,一路向西,探访动态投资达74.06亿元、被誉为西藏“云端电网”的阿里与藏中电网联网工程冬季建设及沿线各县电力供应情况。

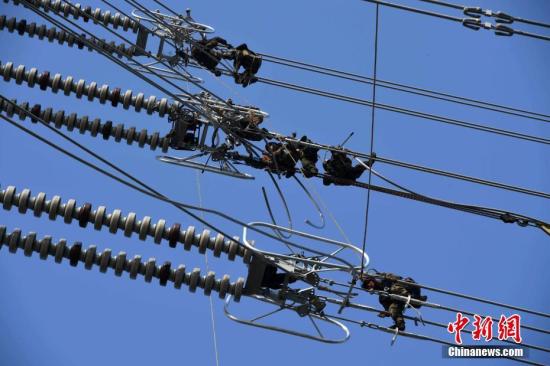

工人进行高空作业。王东明 摄
陈献贞说,她和丈夫经营的酒店有80余间客房,每年还会接待不少从吉隆口岸入境,前往冈仁波齐“神山”转山的外籍香客。
“县城主要靠一座小水电站供电,夏天电力是充足的,但入冬后水量减少,加上结冰,就无法继续发电了。”她说,缺电的情况会一直持续到次年4月。
阿里与藏中电网联网工程建设指挥部副总指挥洛桑达娃称,日喀则西南部的萨嘎、吉隆、聂拉木、仲巴等县均未并入大电网。同时,阿里地区是目前西藏唯一孤网运行的地区,当地电力主要由小水电和光伏电组成,供电可靠性较低。
陈献贞说,萨嘎冬季寒冷,酒店每月的燃油成本要1.6万元。“我们会提醒住客,酒店每天限时发电。”
缺电或供电不稳定的情况在阿里普兰、改则和措勤等县普遍存在。
阿里地区普兰县普兰镇西德村村民贡觉称,和萨嘎县类似,他们的生活用电主要来自孔雀河的一座水电站,一到冬季,便不时遇到停电现象,生活受到一定程度影响。
陈献贞和贡觉遭遇的缺电困难即将改善,依照规划,阿里与藏中电网联网工程最快于2021年6月投用。
洛桑达娃说,该工程起于日喀则市桑珠孜区,止于阿里地区噶尔县,工程于2019年9月开建,共跨越10个区县,输电线路长1689公里。施工高峰期参建单位达上百家,参建人员3万余人。
值得一提的是,该工程沿线塔位平均海拔达4572米,是目前世界海拔最高的电网工程。
21日,记者在定日县嘉措拉山实地探访海拔达到5357米的塔基现场,该塔位系全线海拔最高,在现场可以看到远处的珠穆朗玛峰。
在定日县一组塔施工现场,来自四川广安的组装工人左国华说,他们于10月中旬来到西藏。“第一周有轻微的高原反应,适应后通过体检,我们便开始进行组塔作业。”他说,截至21日,他已参与了11基铁塔组装。
“定日县往西,我们正在面临更为艰苦的施工环境,线路共有约500公里、120基铁塔需要穿越永久性冻土和沼泽,由于夏天泥泞,沼泽地只能在冬季施工。”洛桑达娃说,高海拔和低温致使人员和设备降效严重,施工极为困难。
记者获悉,截至目前,该工程开挖及浇筑均已完成80%以上,铁塔组立已完成119基,项目整体进展顺利。
洛桑达娃说,阿里与藏中电网联网工程投用后,将有效解决和改善沿线近38万农牧民的用电问题,为当地经济社会发展提供充足可靠的电力供应保障。
版权声明:凡注明“来源:中国西藏网”或“中国西藏网文”的所有作品,版权归高原(北京)文化传播有限公司。任何媒体转载、摘编、引用,须注明来源中国西藏网和署著作者名,否则将追究相关法律责任。
-
西藏清洁能源年外送超16亿千瓦时
今年西藏全区水电等清洁能源外送已达16.53亿千瓦时,是2018年的1.96倍。[详细] -
西藏林芝电网最大负荷突破10万千瓦
12月8日21时,林芝电网最大负荷突破10万千瓦大关,创造林芝电网负荷历史新高,21时30分达到10.27万千瓦时,期间林芝电网运行良好。[详细]
