雅砻江流域在建最大水电站开工 总装机容量240万千瓦

发布时间:2023-12-15 10:48:00来源: 华西都市报

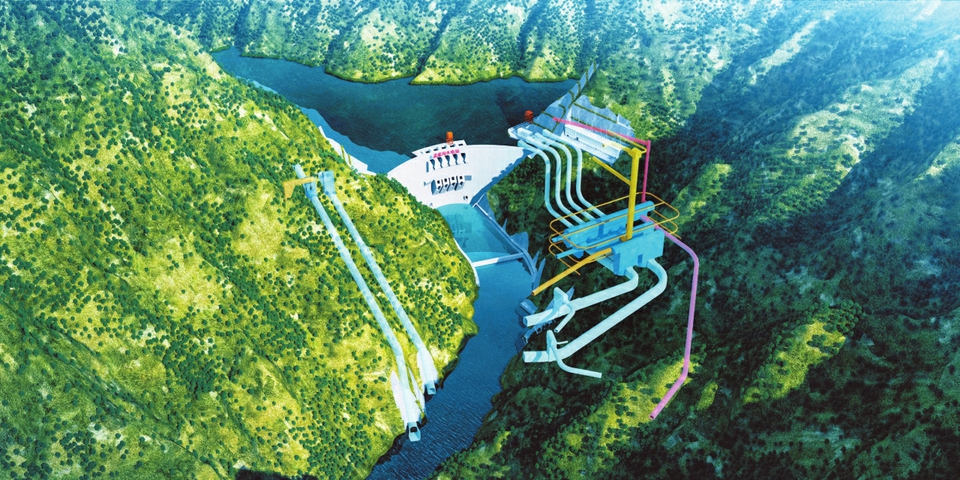

雅砻江孟底沟水电站建成后效果图。雅砻江流域水电开发有限公司供图

  12月14日,记者从雅砻江流域水电开发有限公司获悉,雅砻江流域在建装机规模最大水电站——孟底沟水电站主体工程已于近日正式开工建设。作为雅砻江流域水风光一体化基地又一重大项目,这也意味着雅砻江孟底沟水电站整体进入工程建设新阶段。

  孟底沟水电站位于甘孜州与凉山州交界的雅砻江干流上,是雅砻江流域“十四五”以来开工建设的最大规模水电工程,也是目前国内在建最大的水电工程之一。电站由雅砻江流域水电开发有限公司投资开发,总投资约348亿元,总装机容量240万千瓦。电站年发电量104亿千瓦时,计划2031年首台机组发电,2032年全部机组投产发电。

  孟底沟水电站建成后,每年发出的清洁电能可满足约475万户四川家庭的年用电量,可节约标准煤约320万吨、减少二氧化碳排放约840万吨。该项目的加快建设,对清洁能源产业实现高质量发展、雅砻江沿岸民族地区乡村振兴具有重要保障作用。

  另一方面,据雅砻江流域水电开发有限公司相关负责人介绍,2021年9月,孟底沟水电站项目前期工程开工。经过两年多的前期建设,孟底沟水电站完成固定资产投资35亿元,实现导流洞工程按期开工,完成对外交通、场内交通等工程,新建道路78公里,新建桥梁7座,防洪防汛、森林防火、环境保护等工作成效显著。目前,电站枢纽区已经全面实现通水、通电、通路、通信和场地平整;设计、监理、试验检测等现场机构已建立;场内各施工单位组织机构健全,人员配置合理,资源投入满足工程建设需要,大坝工程、引水发电系统工程招标设计报告已通过评审,工程建设有序推进。

  据悉,孟底沟水电站是雅砻江中游两河口至卡拉河段水电规划的第五级水电站,对雅砻江流域梯级水电开发起着承上启下的关键作用。目前,雅砻江流域水电开发有限公司已投产水电和新能源装机近2100万千瓦。到2035年,雅砻江流域水风光一体化基地可再生能源装机规模将达到7800万千瓦,年均发电量约2000亿千瓦时。
